Réalisation DUNGLA UHIYA
septembre 2014
Alimentation des villages en eau
Suite aux travaux d’adductions d’eau réalisés dans la région par notre association, les habitants des villages du plateau d’Uhiya ont demandés à notre correspondant si notre association pouvait les aider financièrement pour leur projet d’alimentation en eau.
Ces villages sont perchés à 1900 mètres d’altitude,mille mètres plus haut que le fond de la vallée principale, qui monte vers le nord en direction du Tibet.
Ils sont en dehors du chemin touristique qui fait le tour du Manaslu (8.163 mètres)
Sur le plateau plus de mille habitants vivent en quasi autarcie.
Comme beaucoup, les villages concernés sont alimentés en eau par des sources qui, probablement avec le changement de régime climatique se sont taries ou ne sont plus alimentées toute l’année.
Certains de ces captages sont de simples prises d’eau dans un torrent, dont l’eau est souillée par les animaux

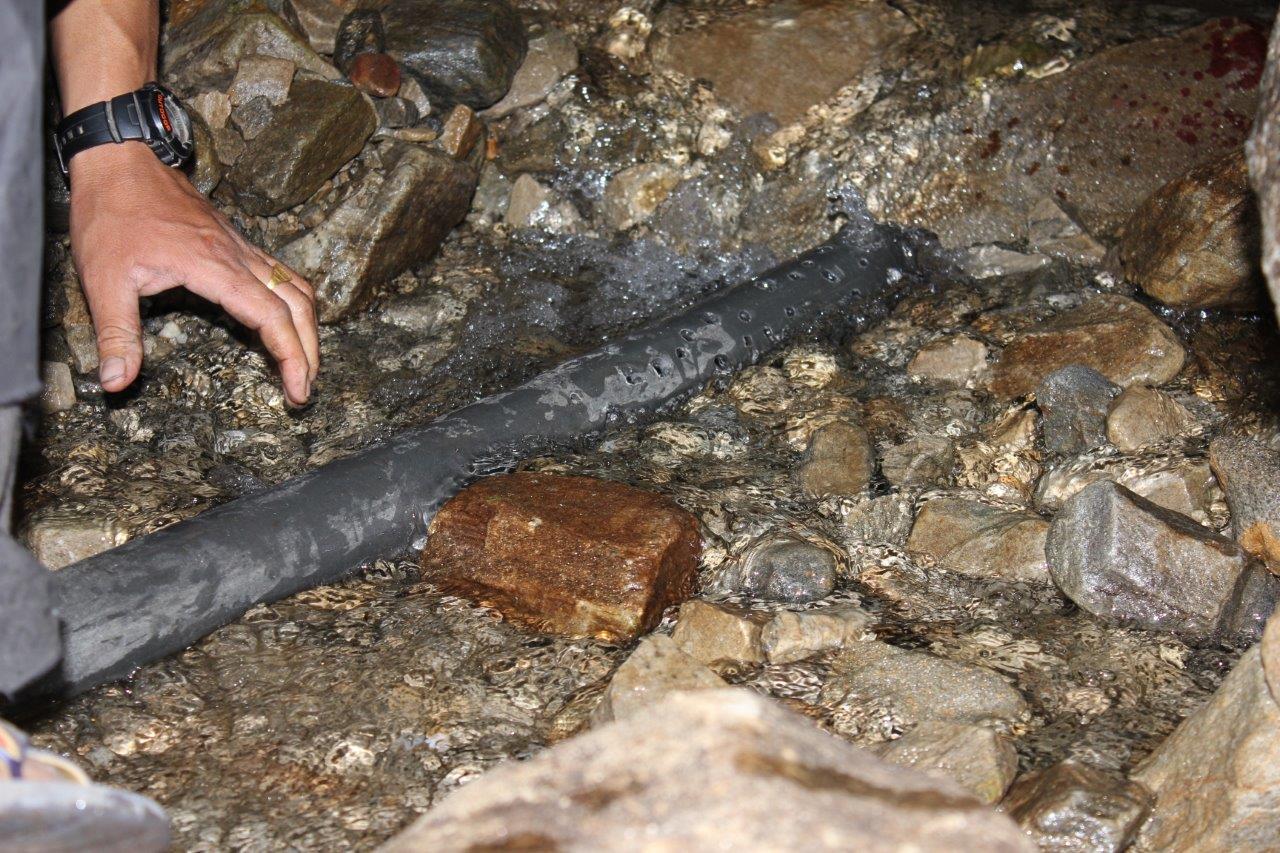

Les habitants des villages ont nommés un comité qui a établis un projet pour le captage d’une sourcedont le débit est suffisant toute l’année.
Cette source est située 250 mètres d’altitudeau-dessus des villages.
Vue des trois villages.
1 Jit lal Gurung President 2 Bir bal Gurung vice President
3 Mangni Ghale Tresorier 4 Jit man Gurung
5 Bimala Gurung 6 Jas man Gurung
7 Sun kumari gurung 8 Dhes bahadur Gurung
9 Jit bahadur Gurung
Schéma du réseau prévu.

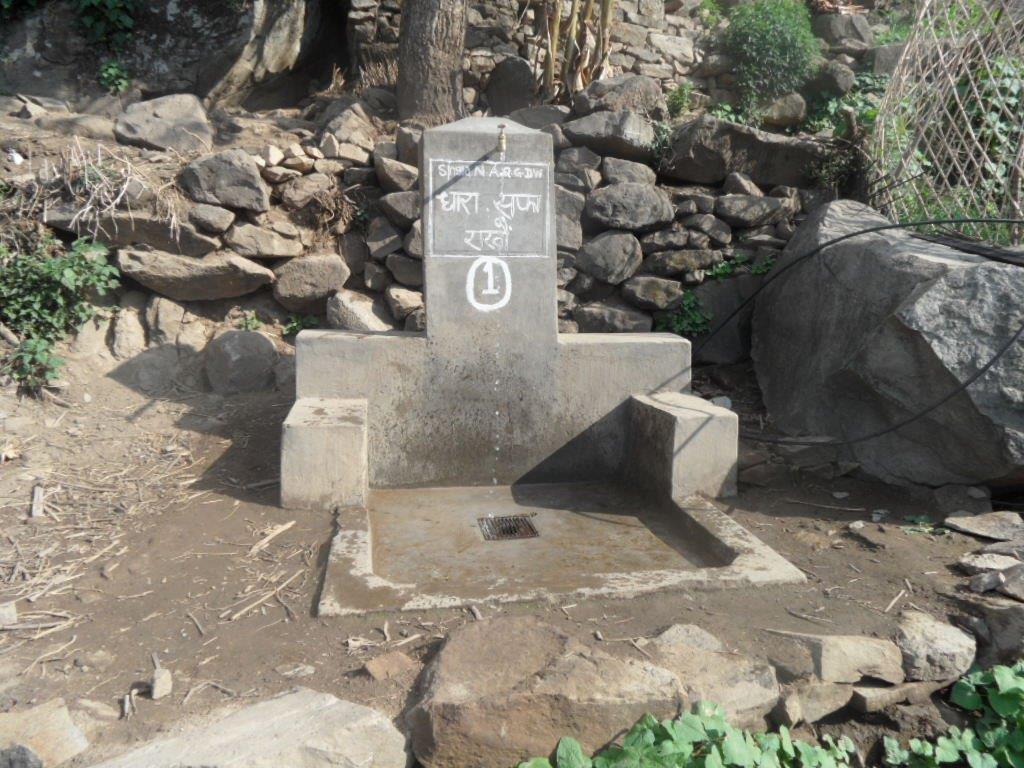

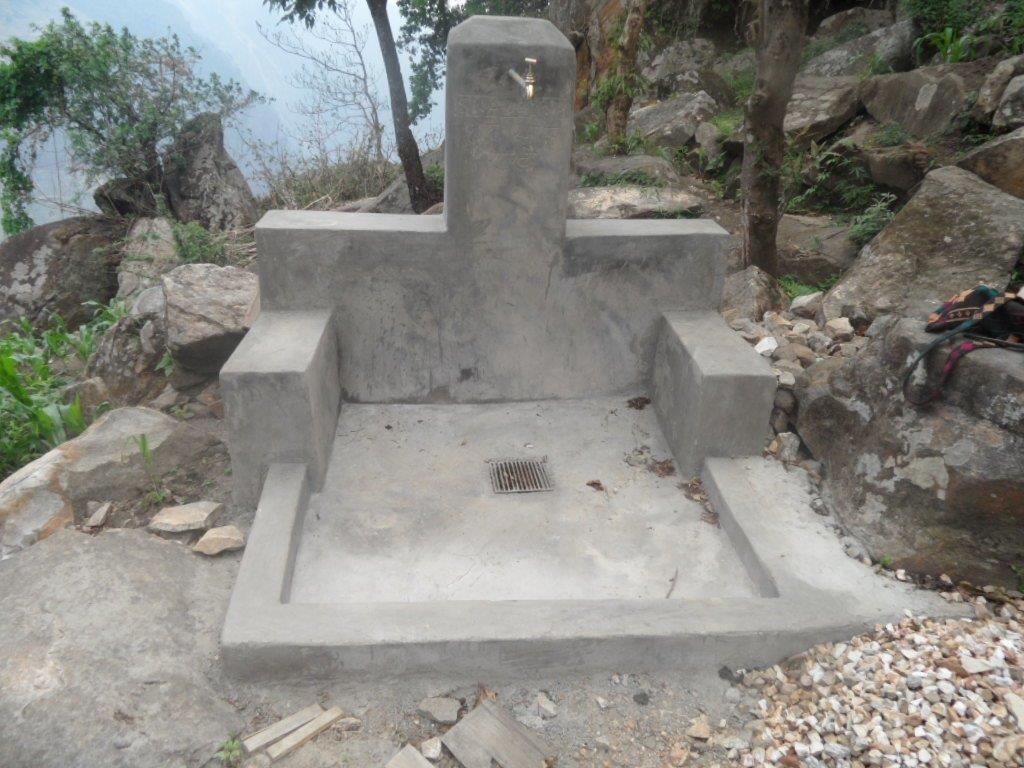

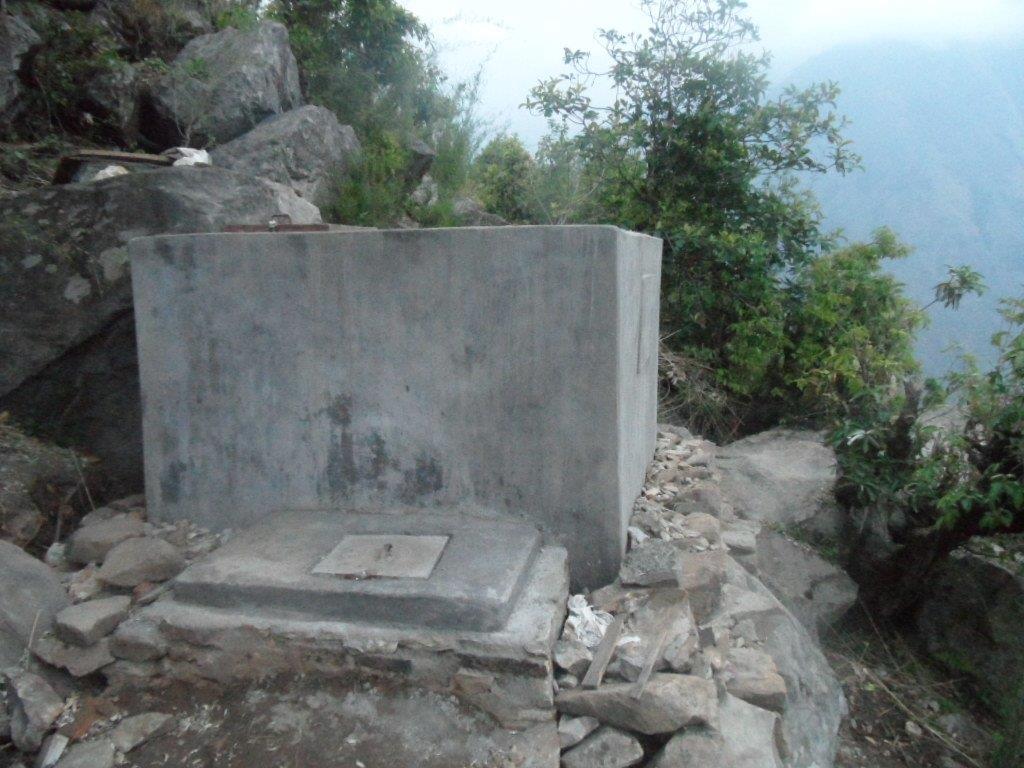

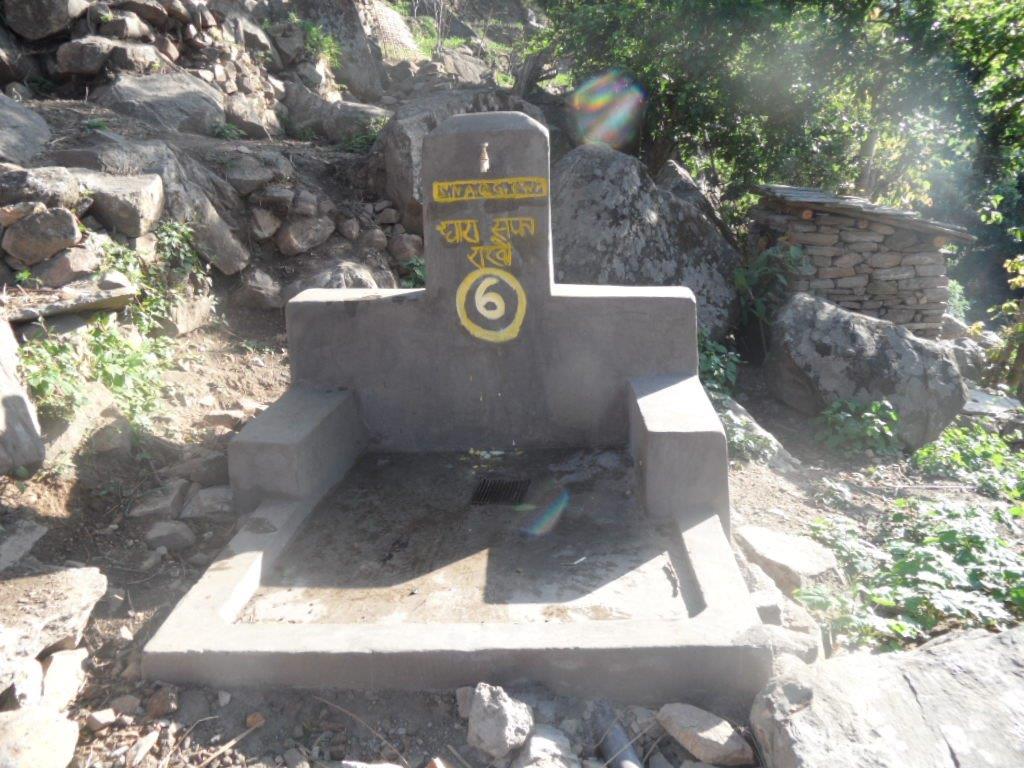

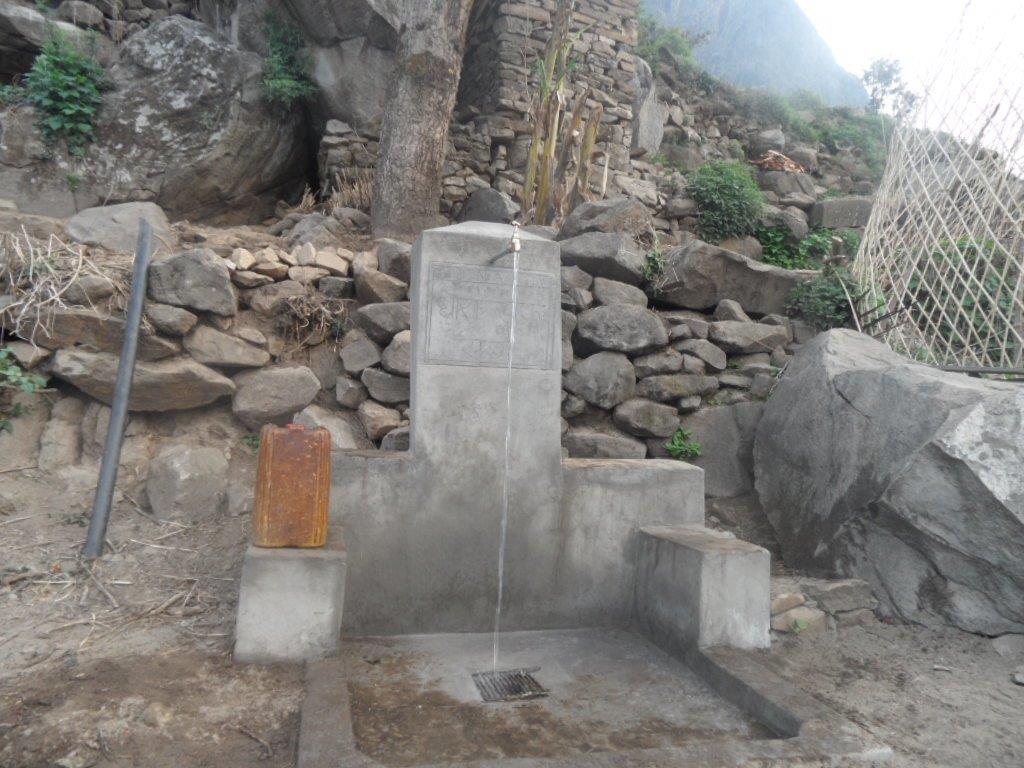

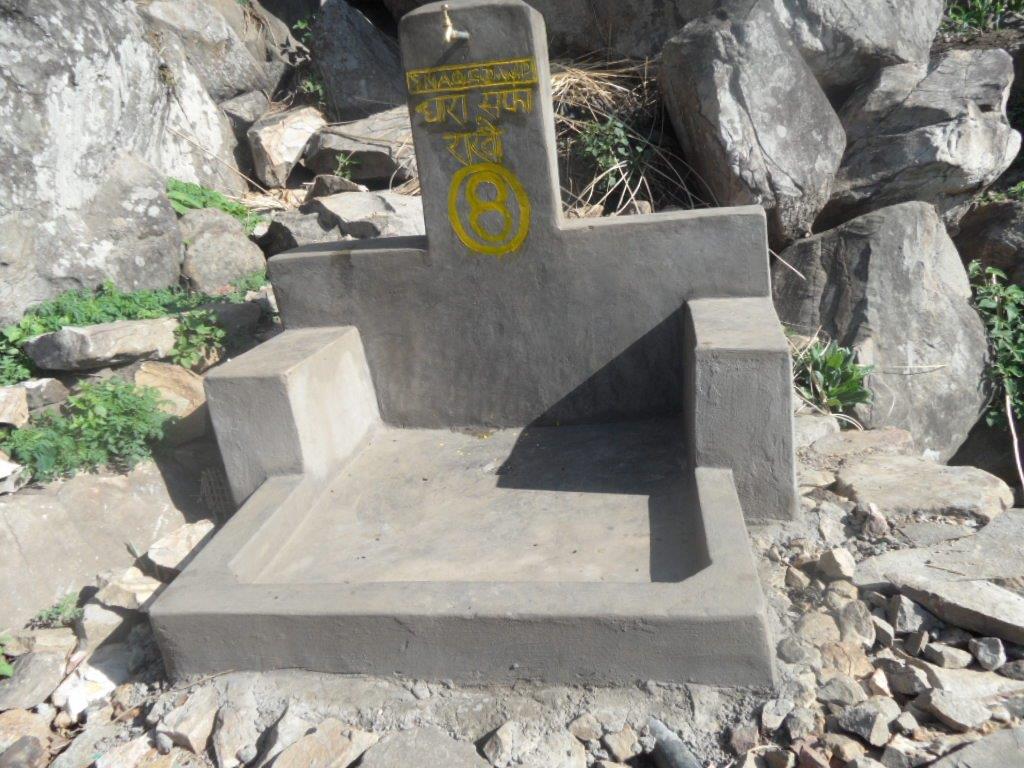

Il est prévu de capter la source, de l’amener à un réservoir de 10 m3 situé au-dessus des villages et de créer un réseau de distribution qui répartira l’eau vers les 10 fontaines réparties dans les zones habitées et vers l’école.
Le projet
Le projet a été entièrement financé par un mécène de la commune de Jussy.
C’est :
2500 mètres de tuyaux
135 sacs de ciment
Les fers à béton
L’outillage pour réaliser les travaux (tout est fait à main d’homme aucune machine)
Le petit matériel (robinets, vannes, raccords, coudes, etc)
qu’il faut amener sur place depuis le terminus de la piste carrossable à Soti Khola, au nord d’Arughat Bazar, deux jours de marche. Toutes les charges sont transportées à dos d’hommes ou par des mules suivant l’encombrement.
Voir les cartes en dernière page.

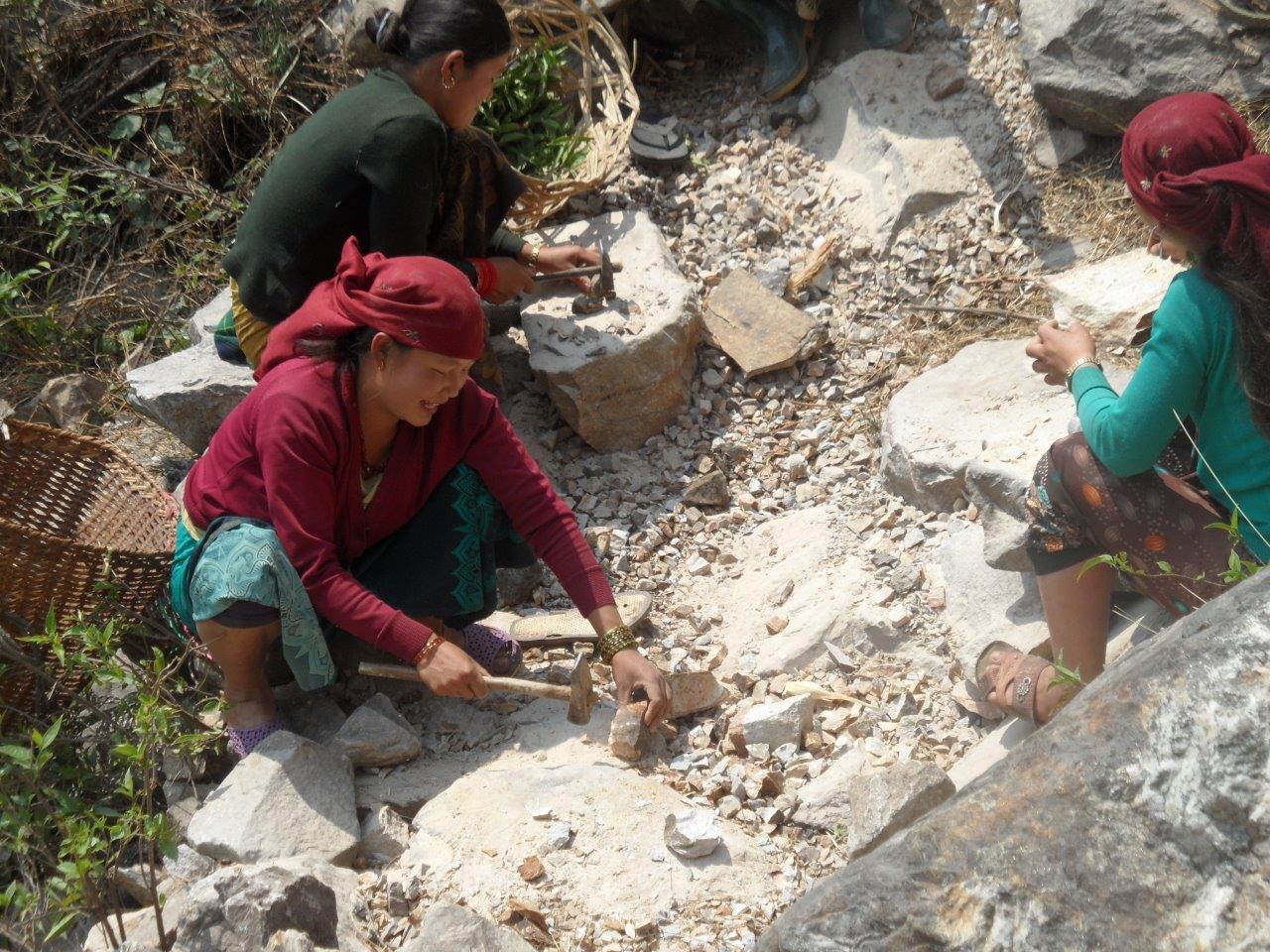

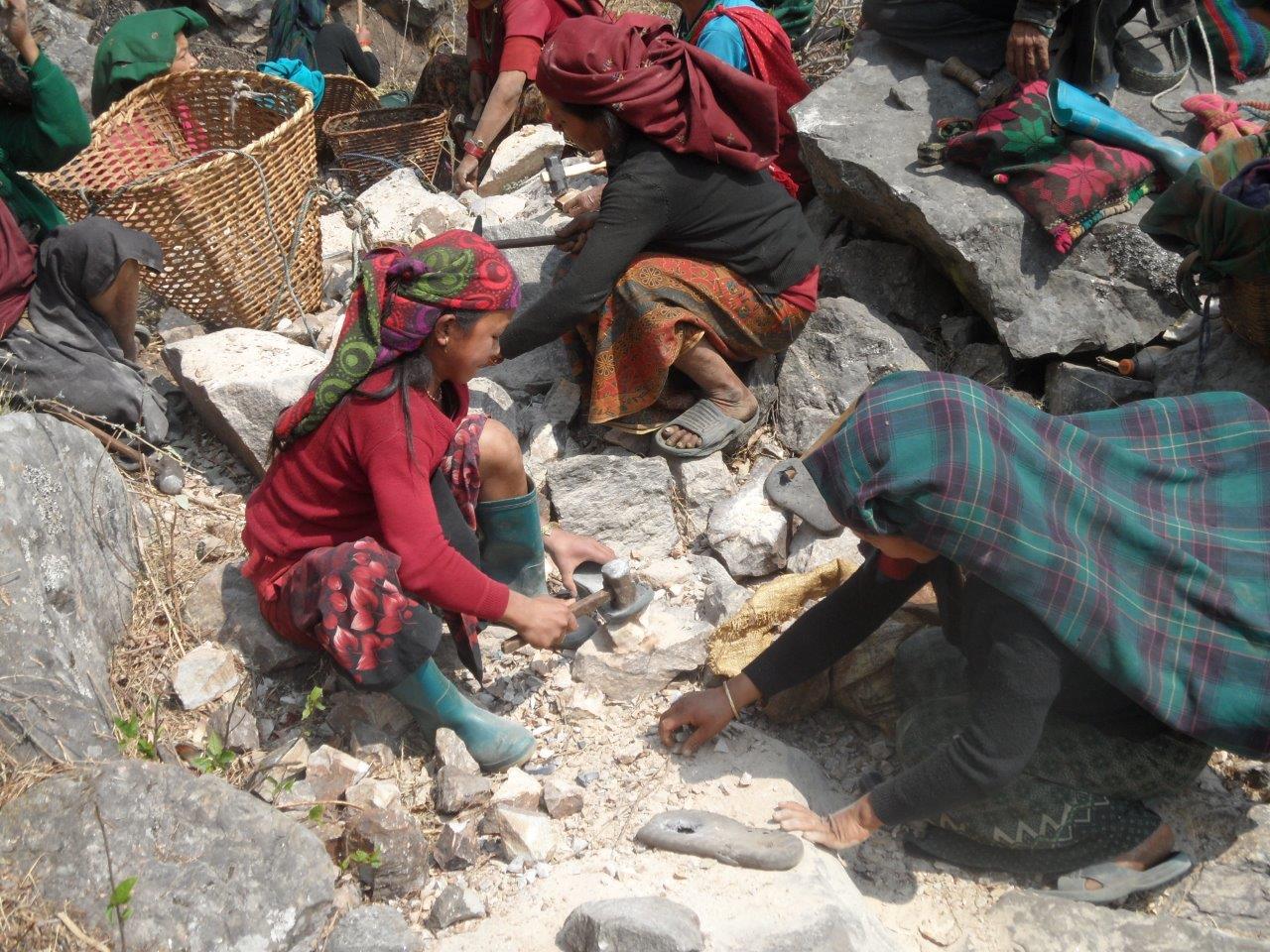

Les pierres, le gravier (210 sacs) et le sable (540 sacs) pour le béton sont fabriqués sur place.
Les travaux
Les travaux ont commencés, au mois de février 2014, par le transport du matériel.
Deux jours de marche depuis le terminus de la piste carrossable.

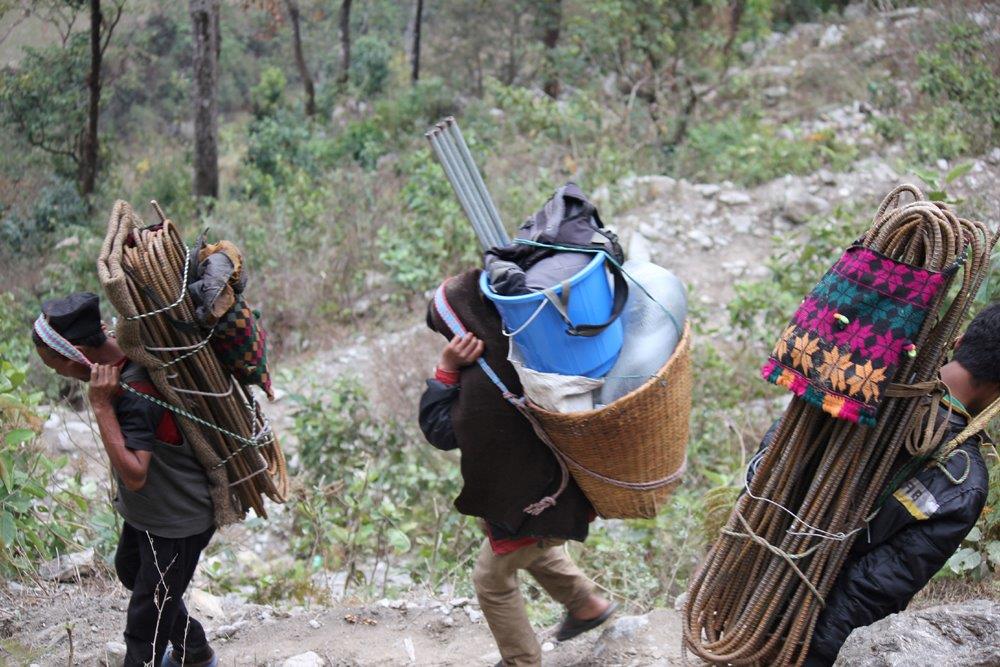

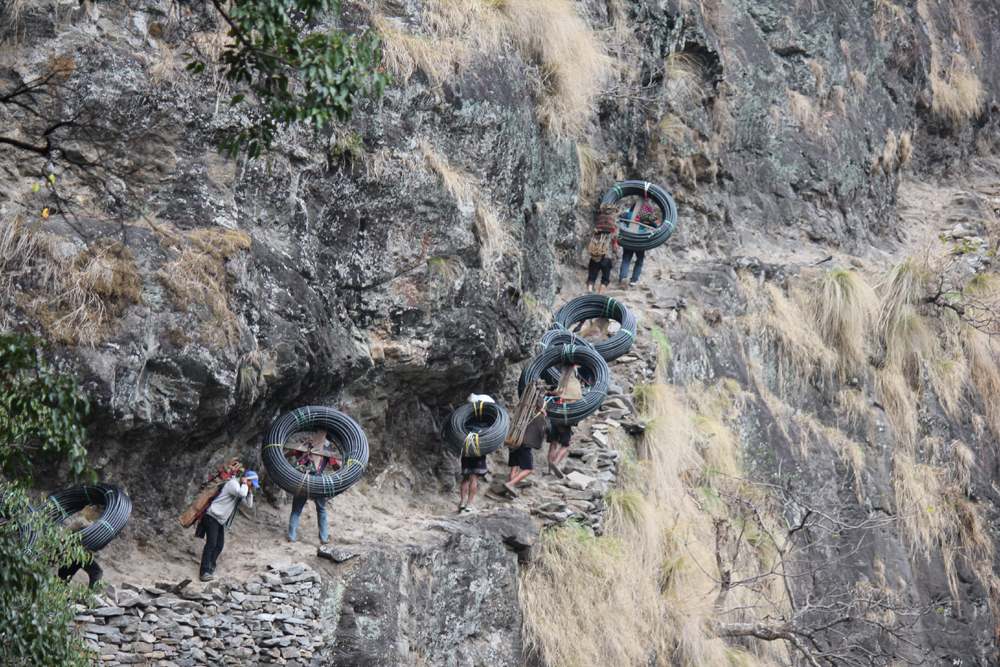

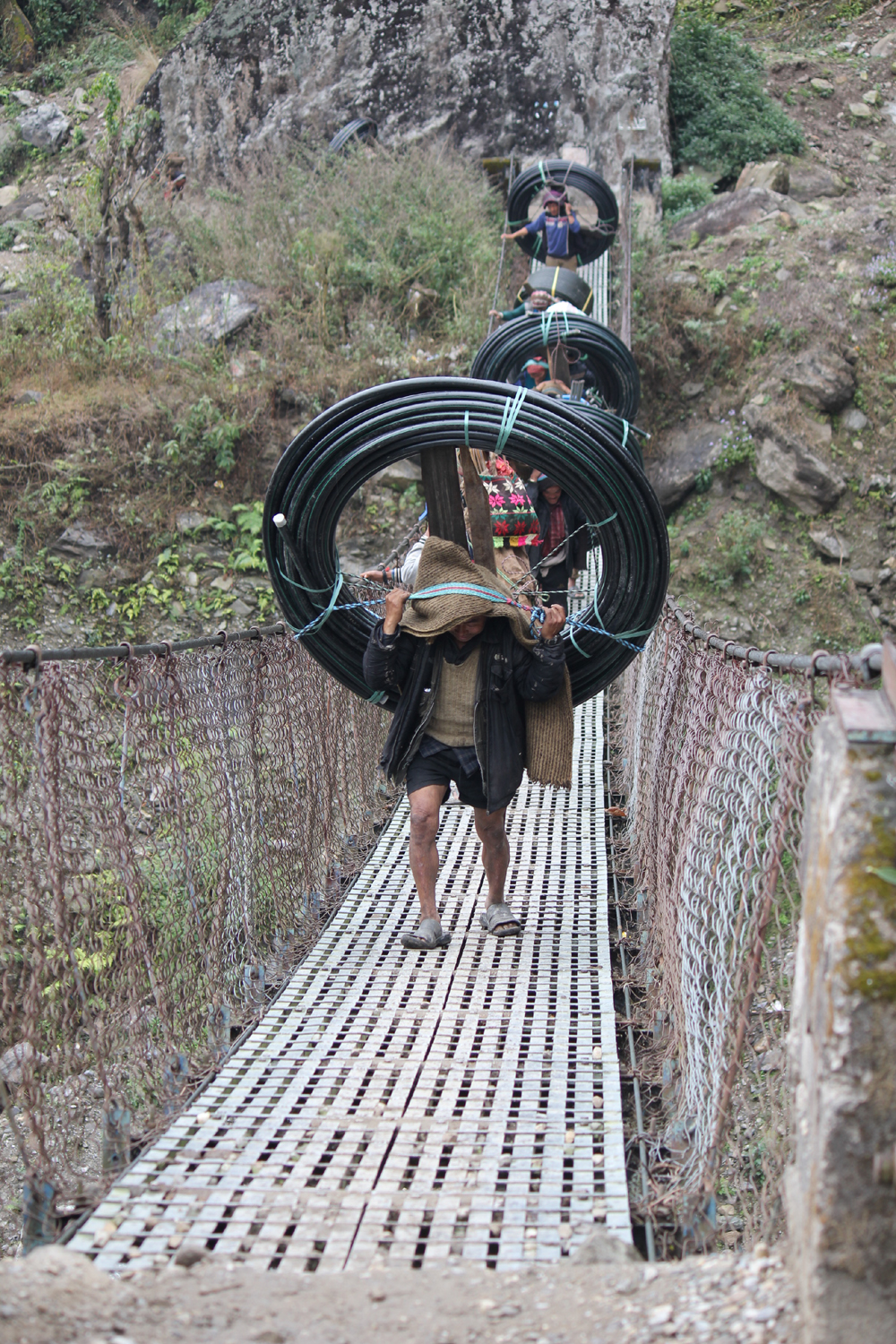

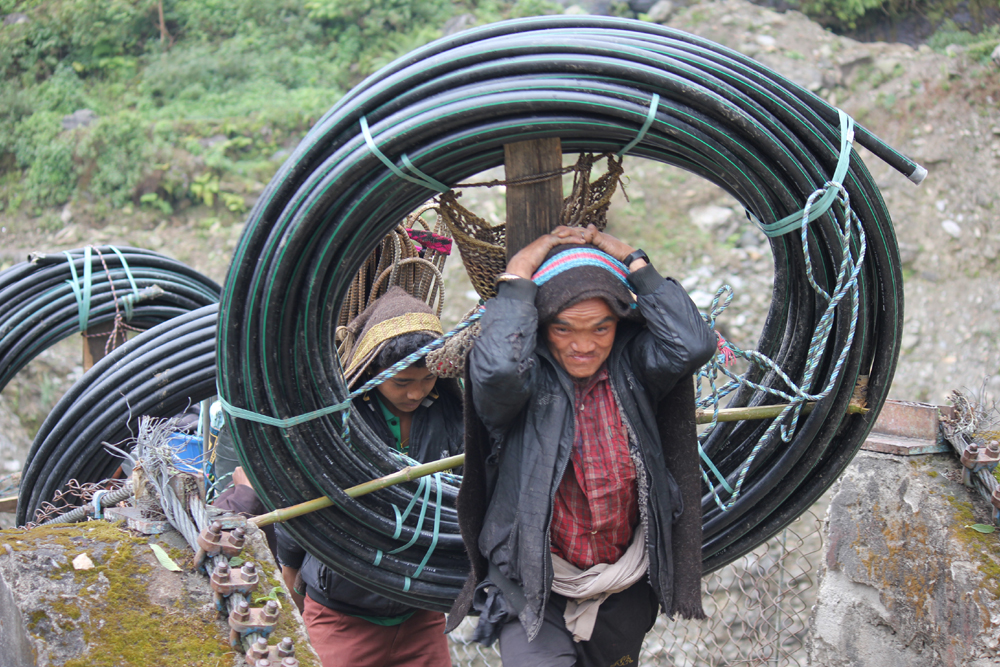

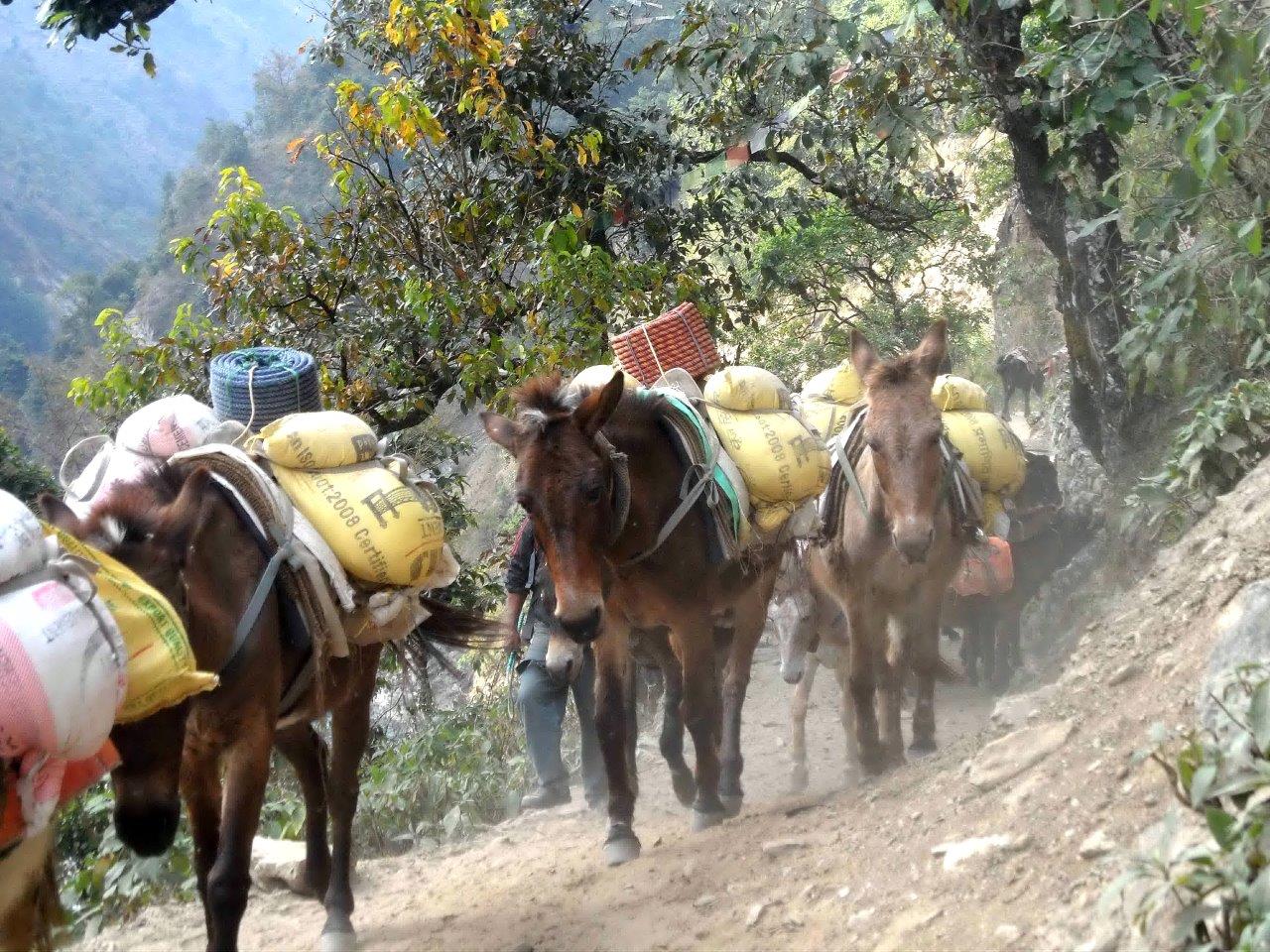

Les tuyaux sont transportés à dos d’hommes à cause de l’encombrement.

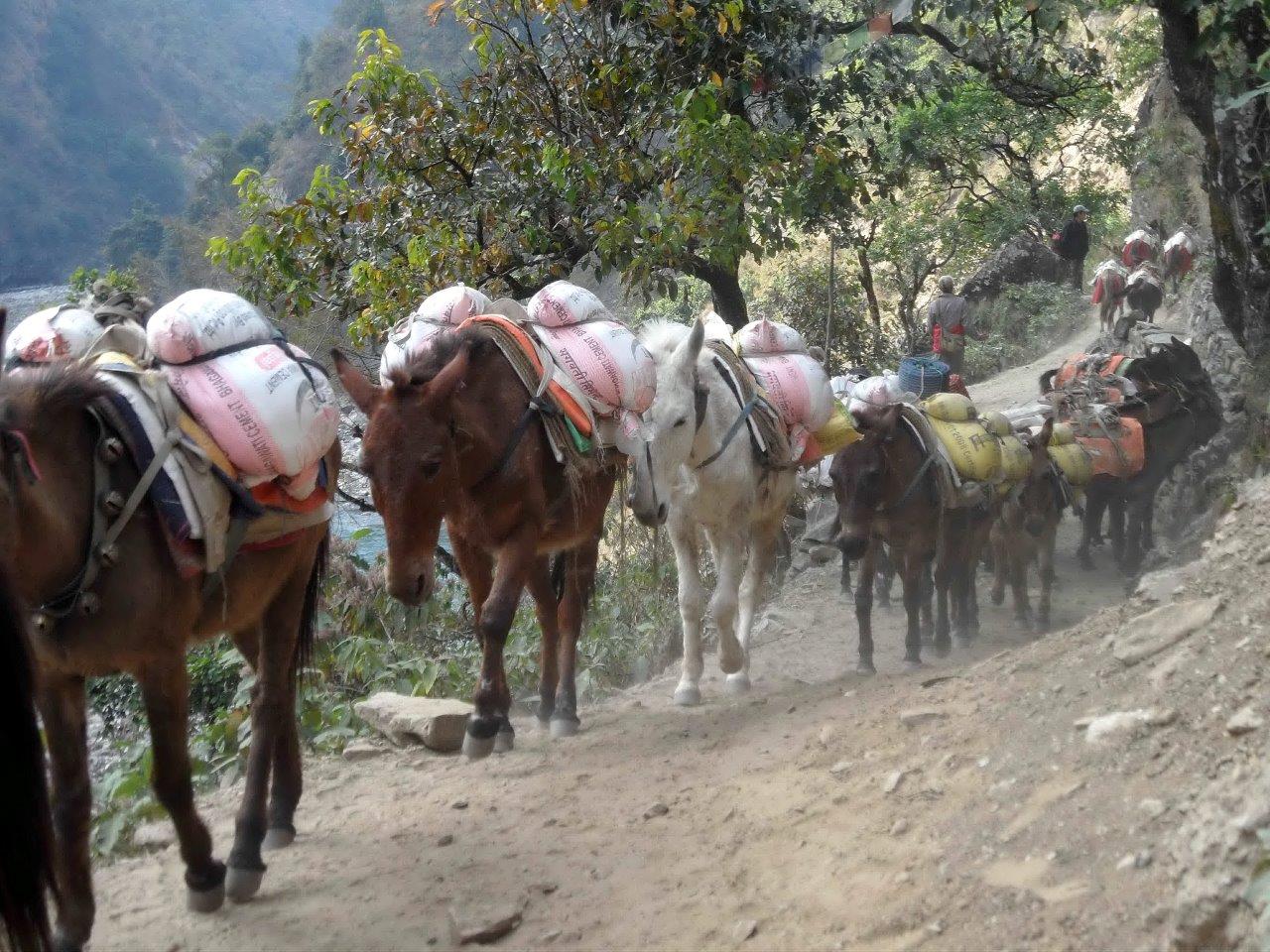

Les sacs de ciment et le petit matériel sont portés par les mules

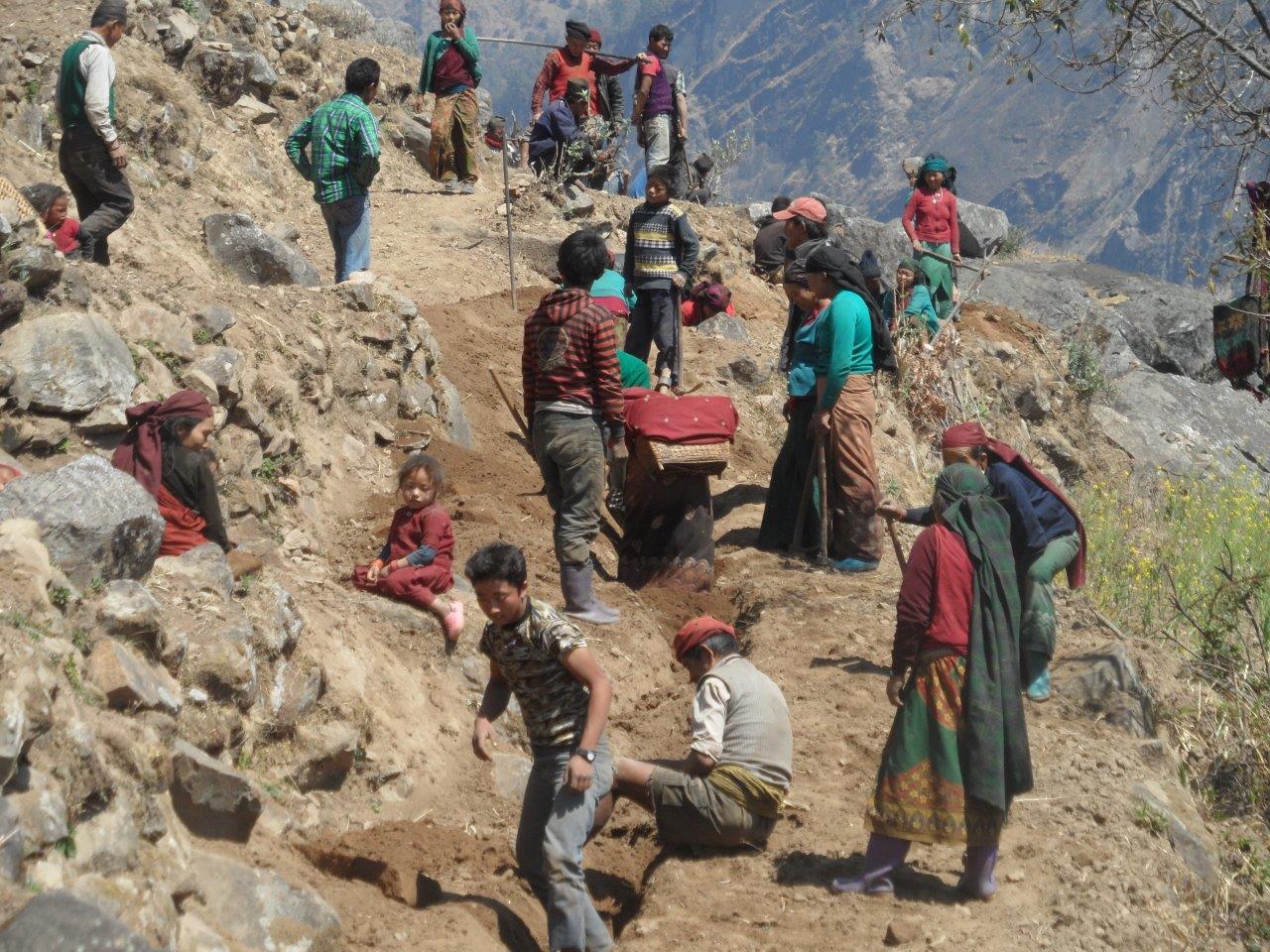

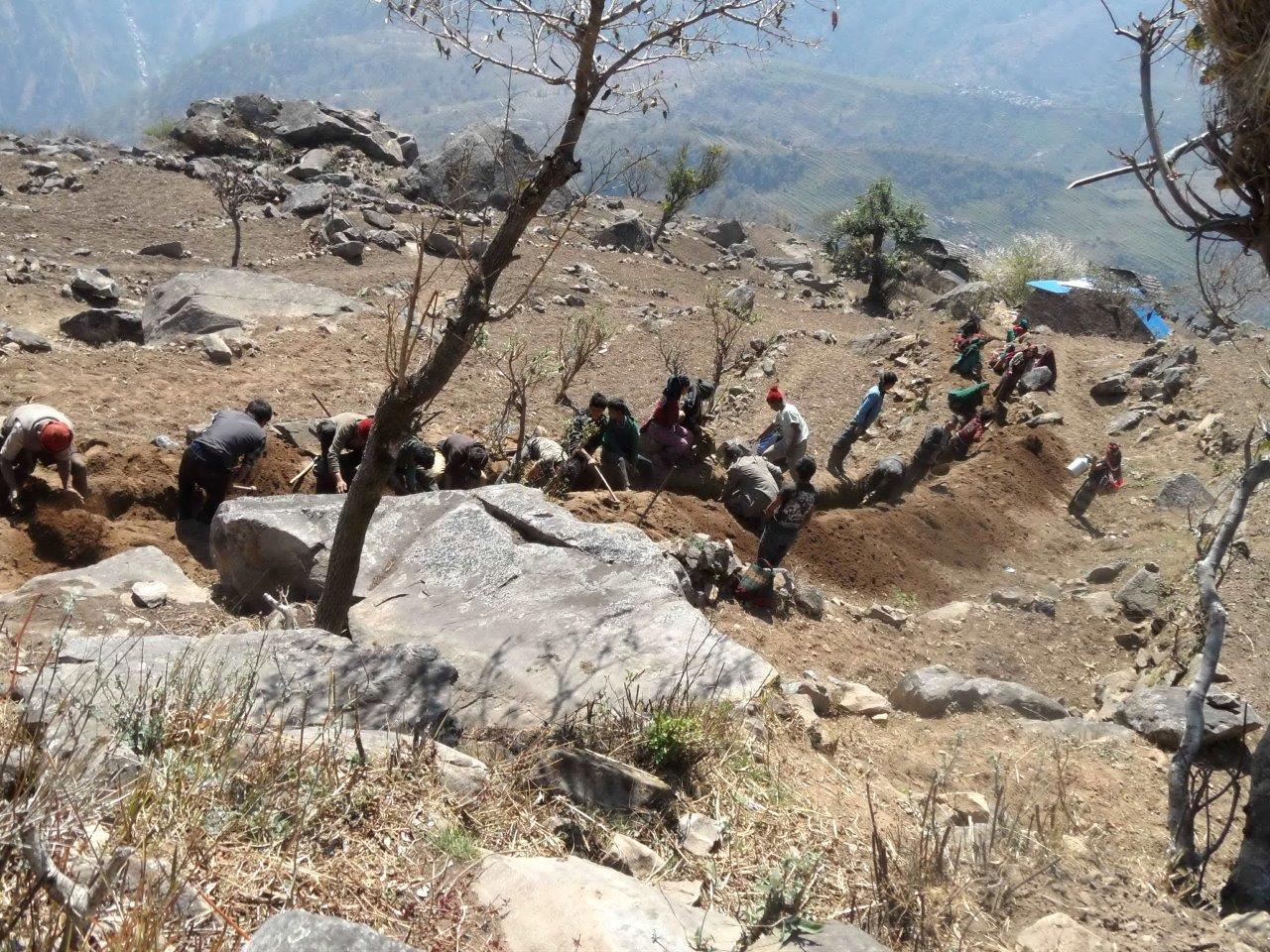

Les villageois ont préparés les fouilles

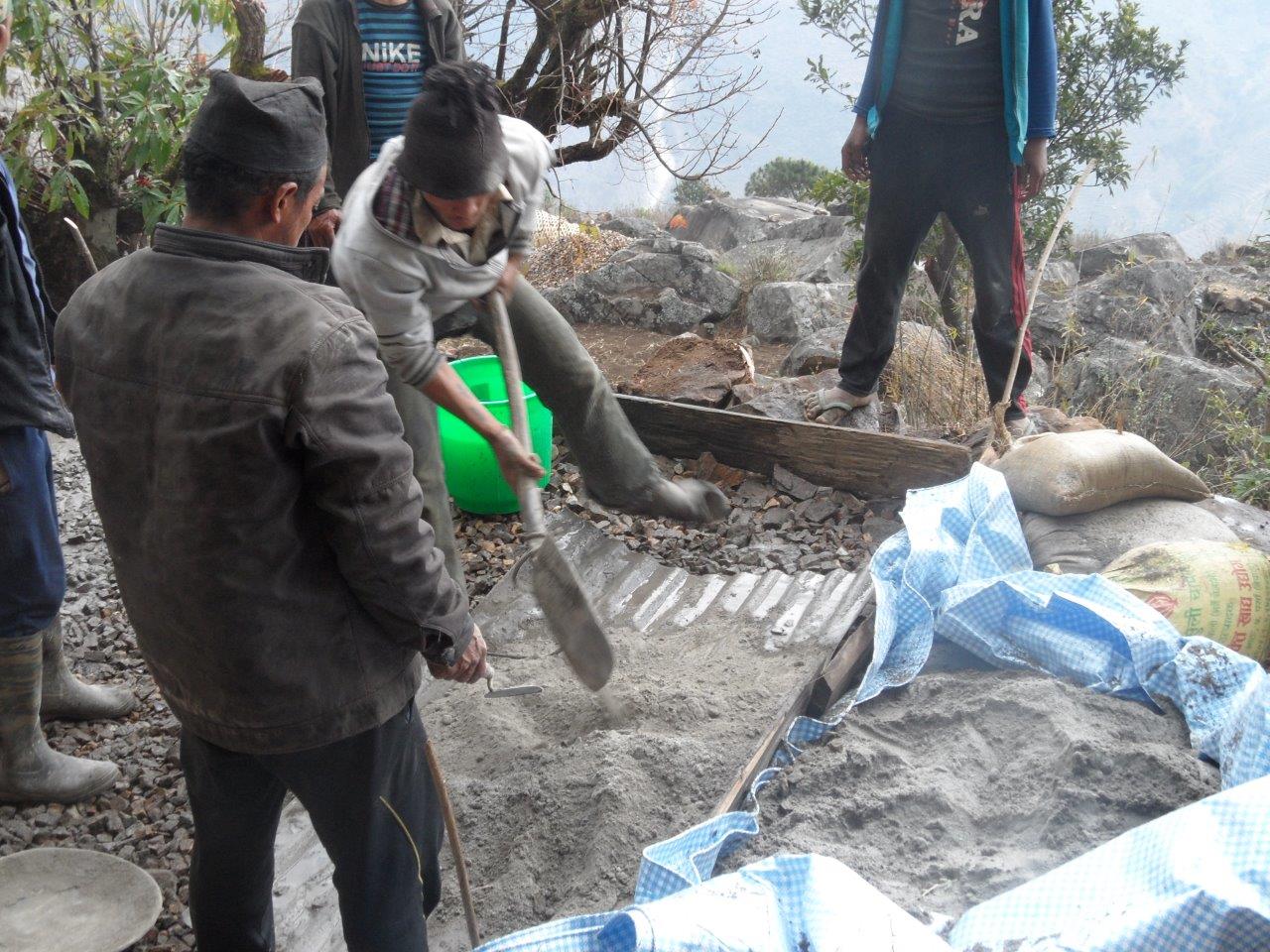

Transport des pierres et fabrication du gravier et du sable pour le béton.

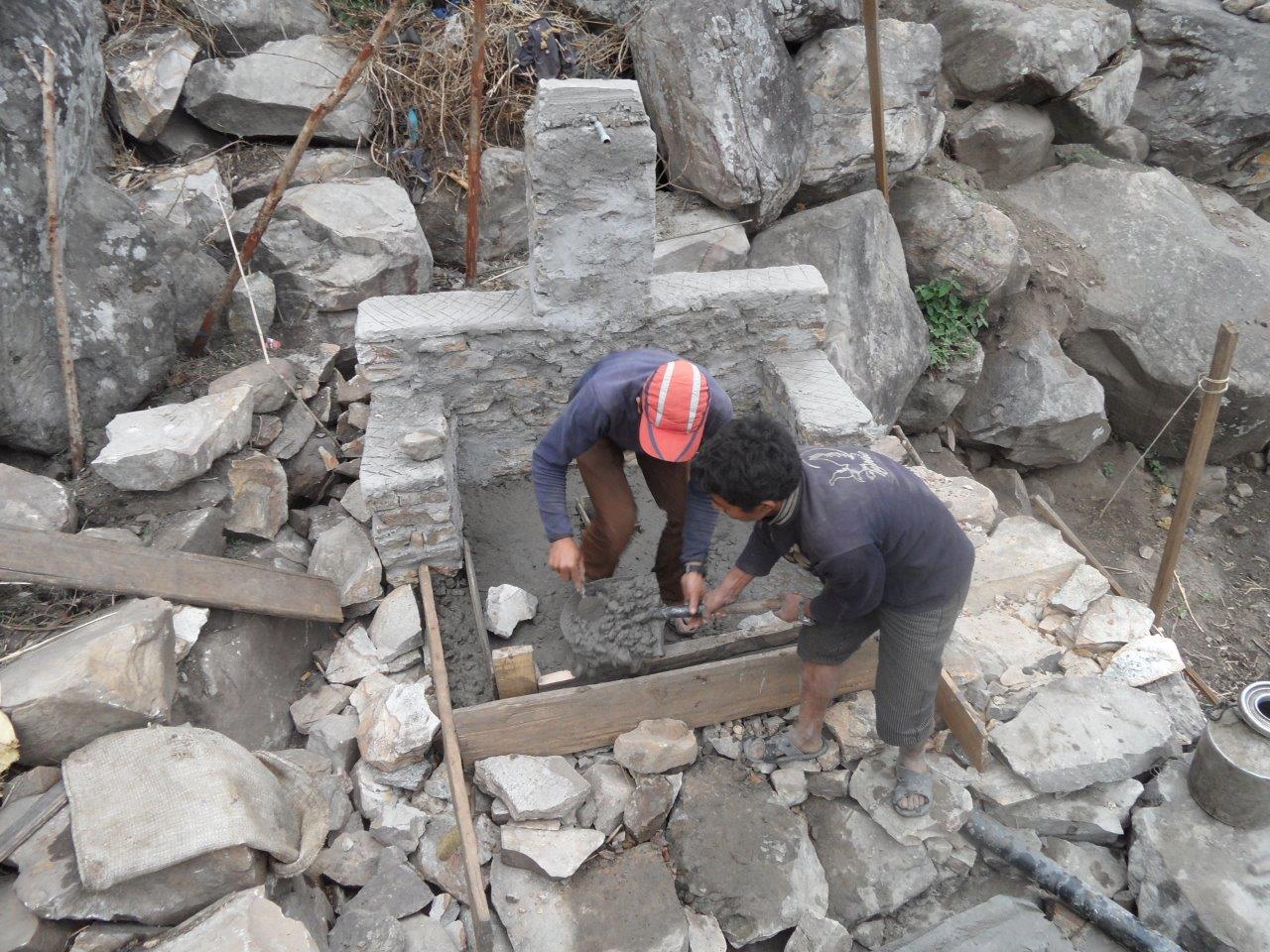

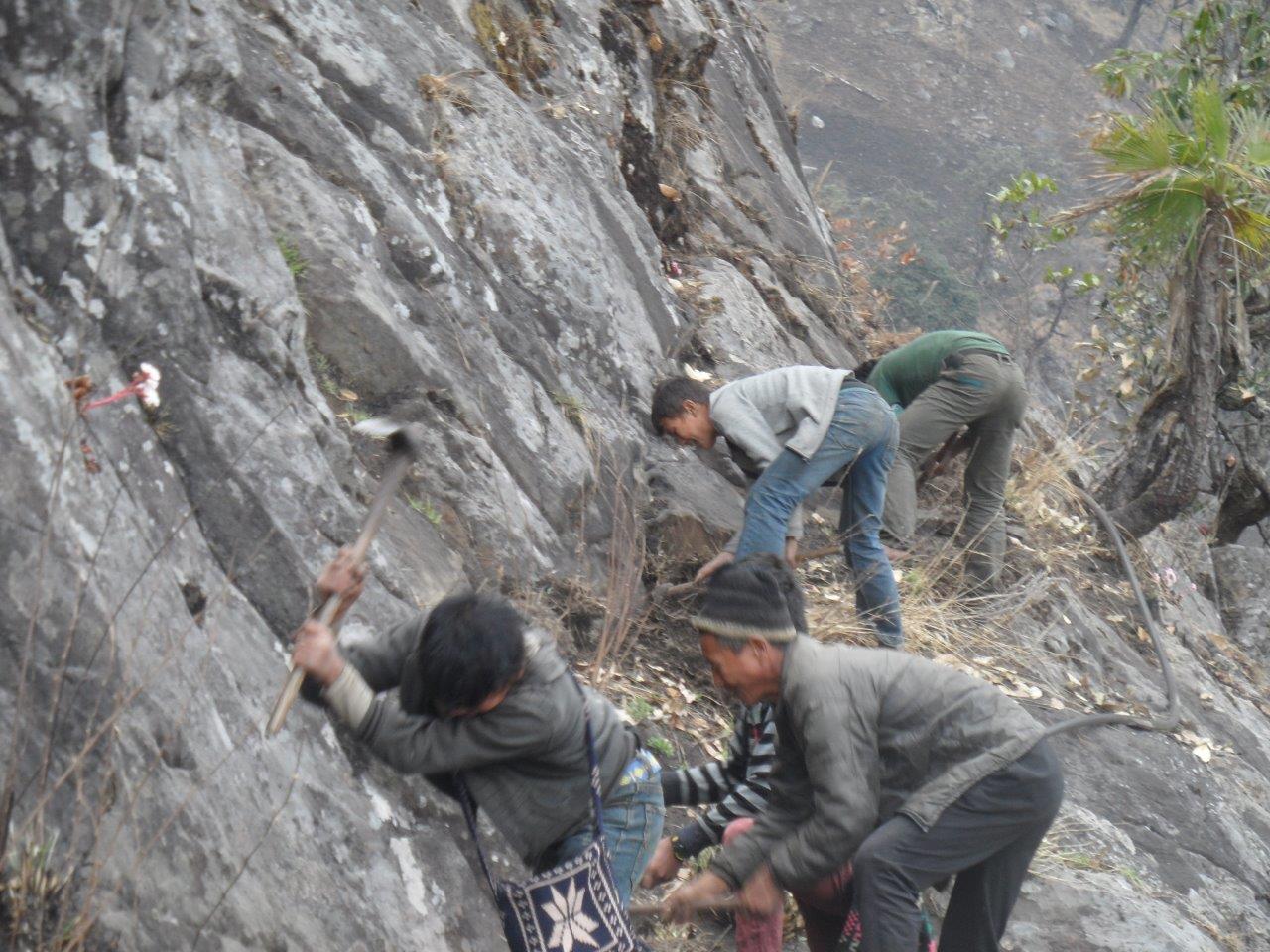

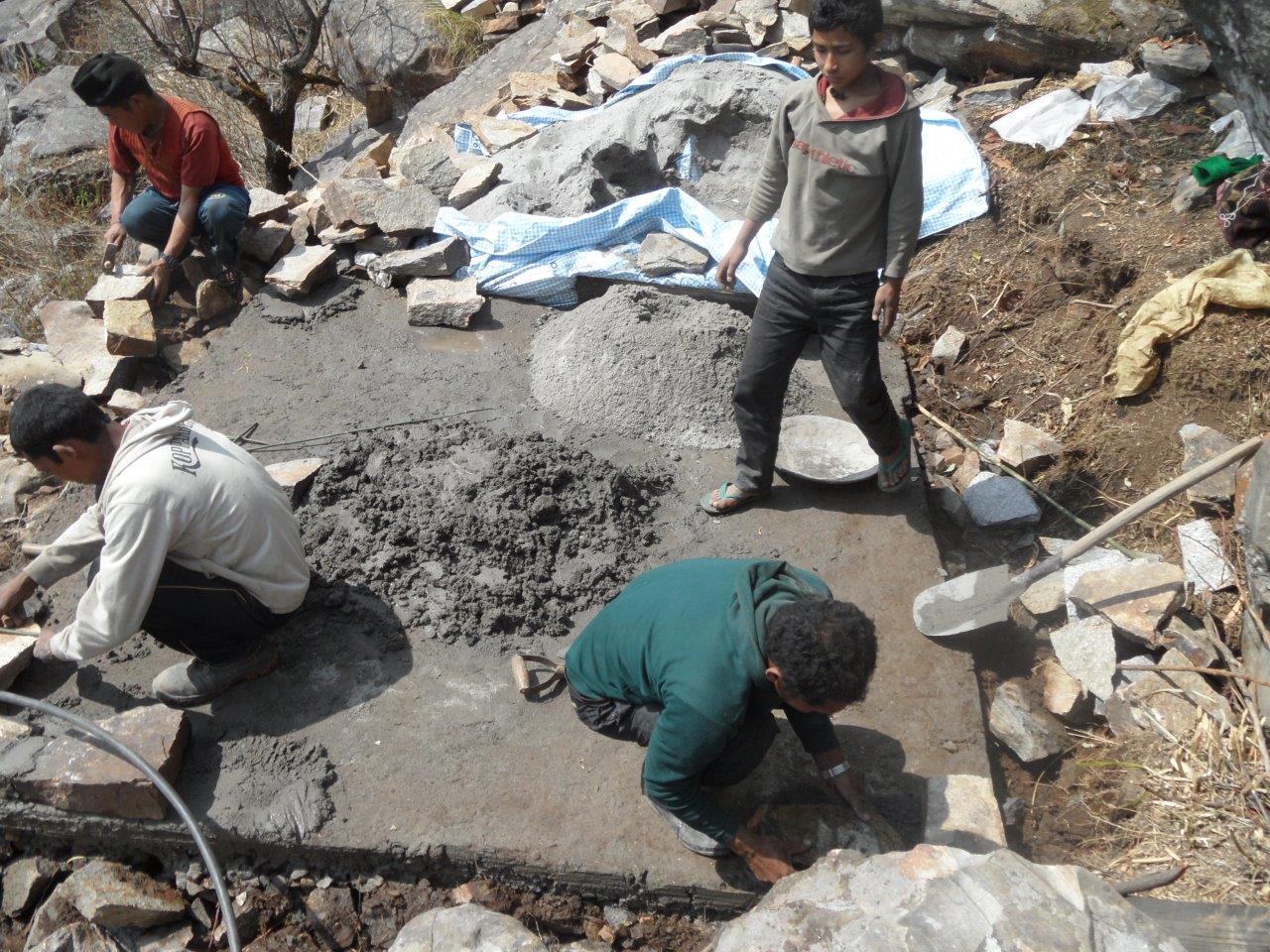

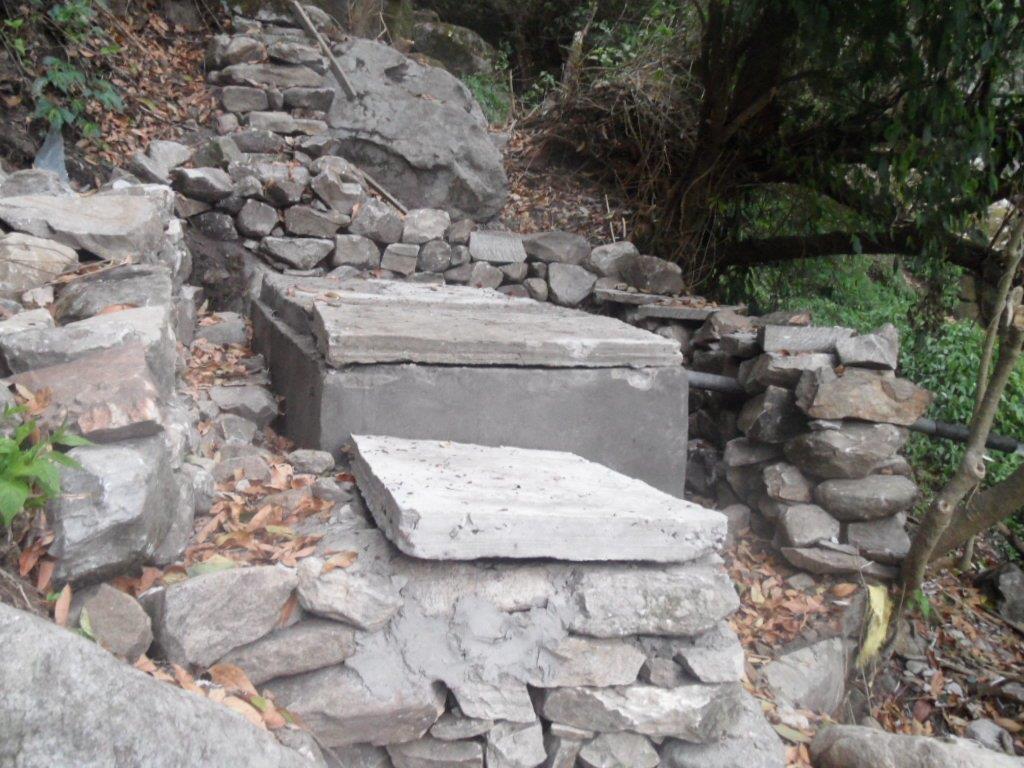

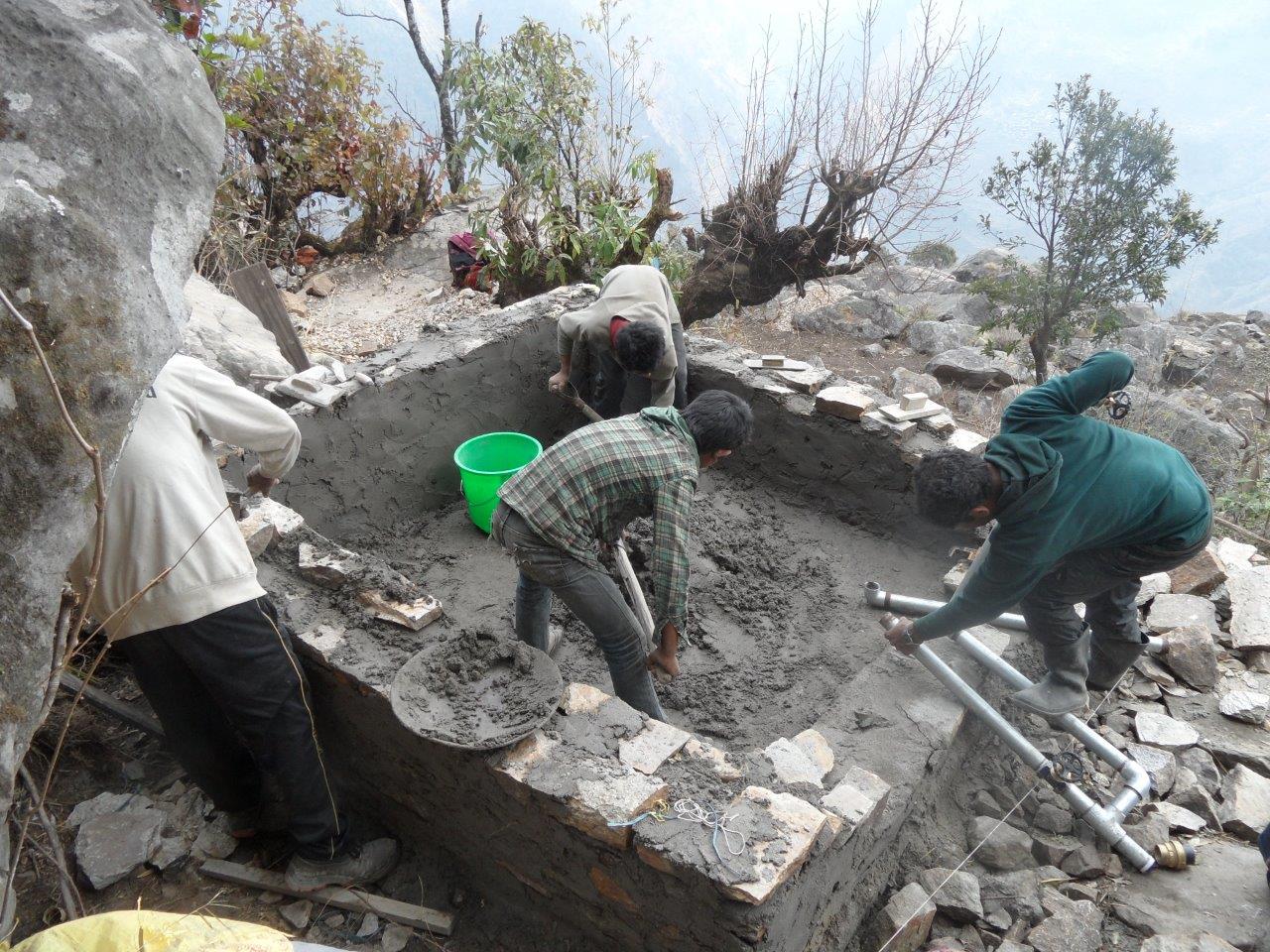

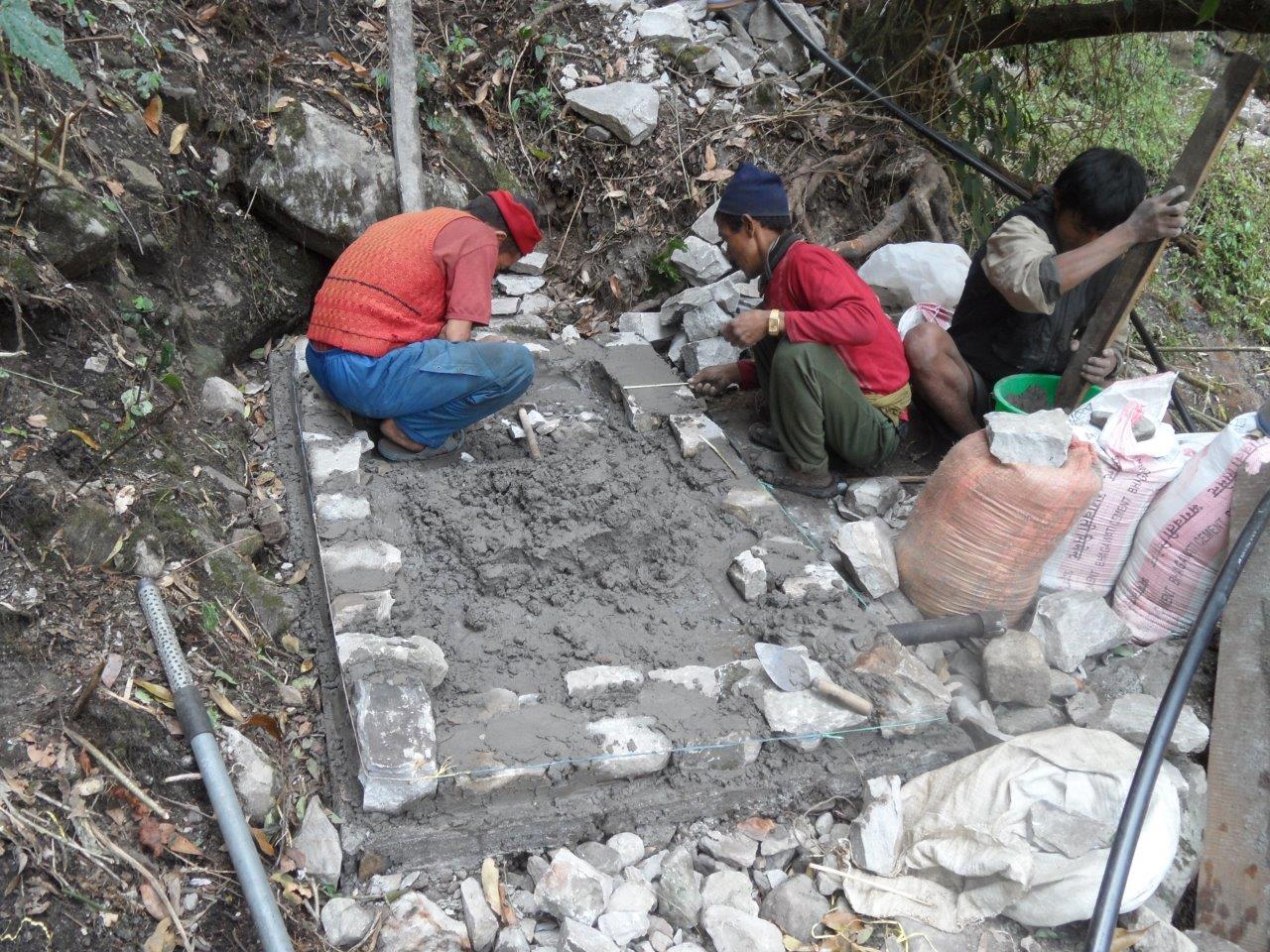

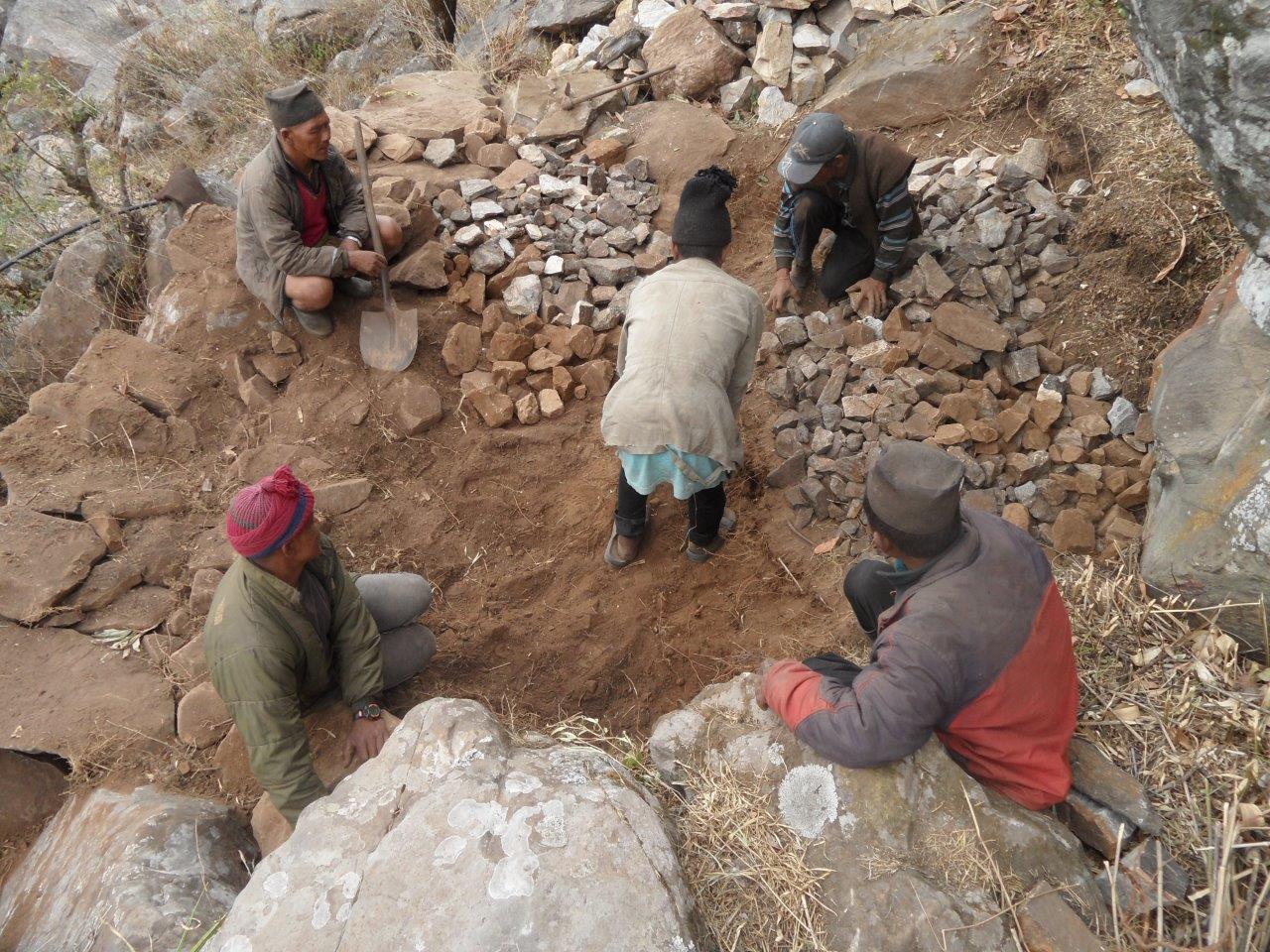

Construction de la chambre de répartition.et du captage de la source.

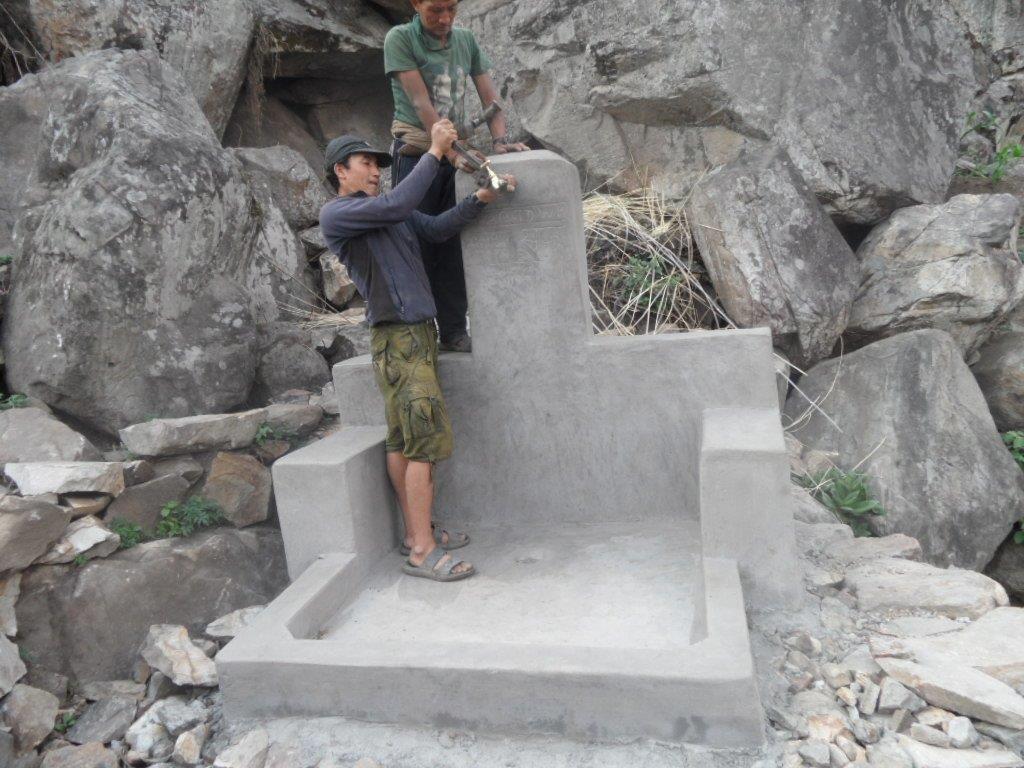

Mise en place des tuyaux

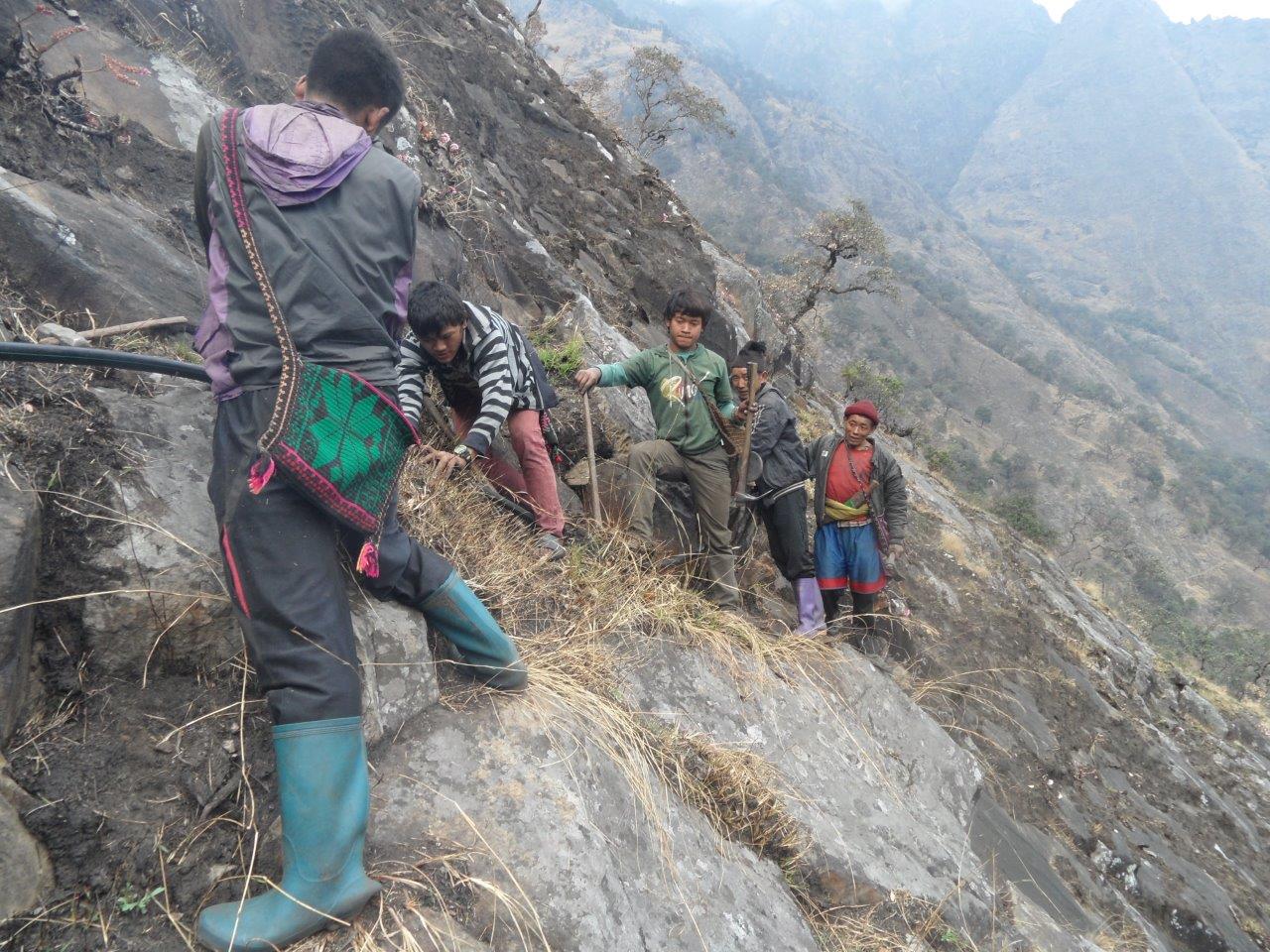

La conduite doit traverser une pente très raide en dalle. Impossible de l’enfouir.

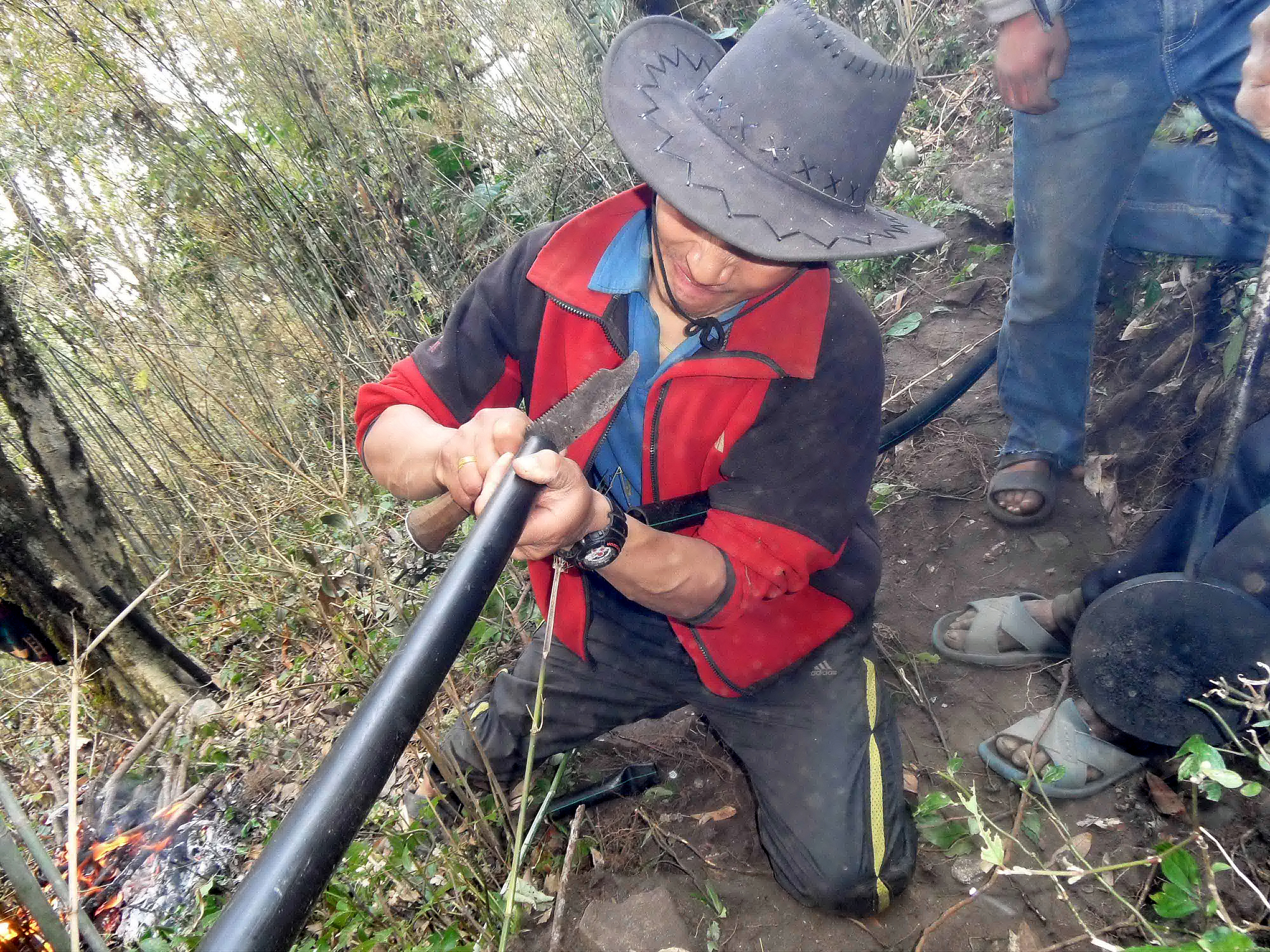

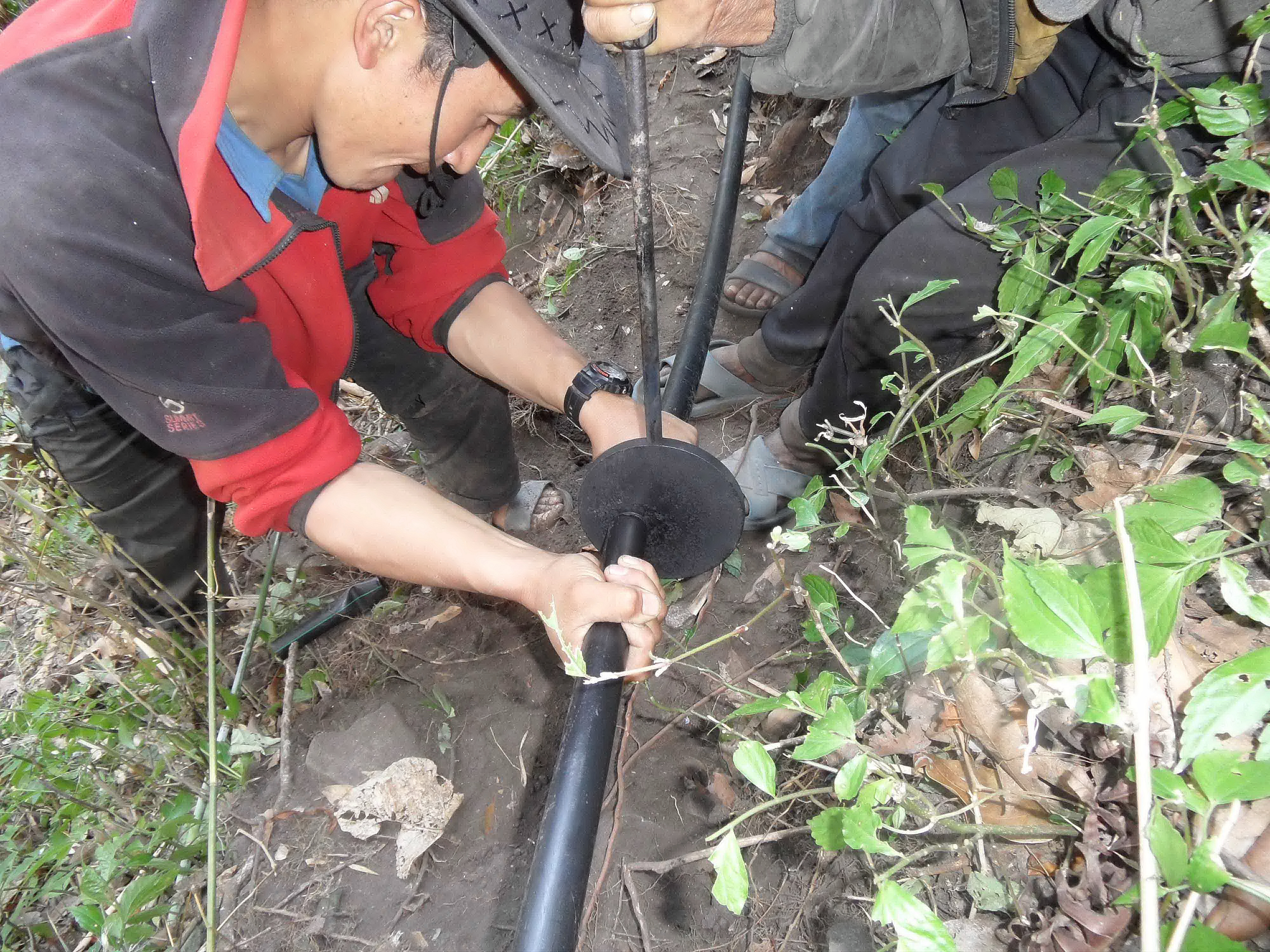

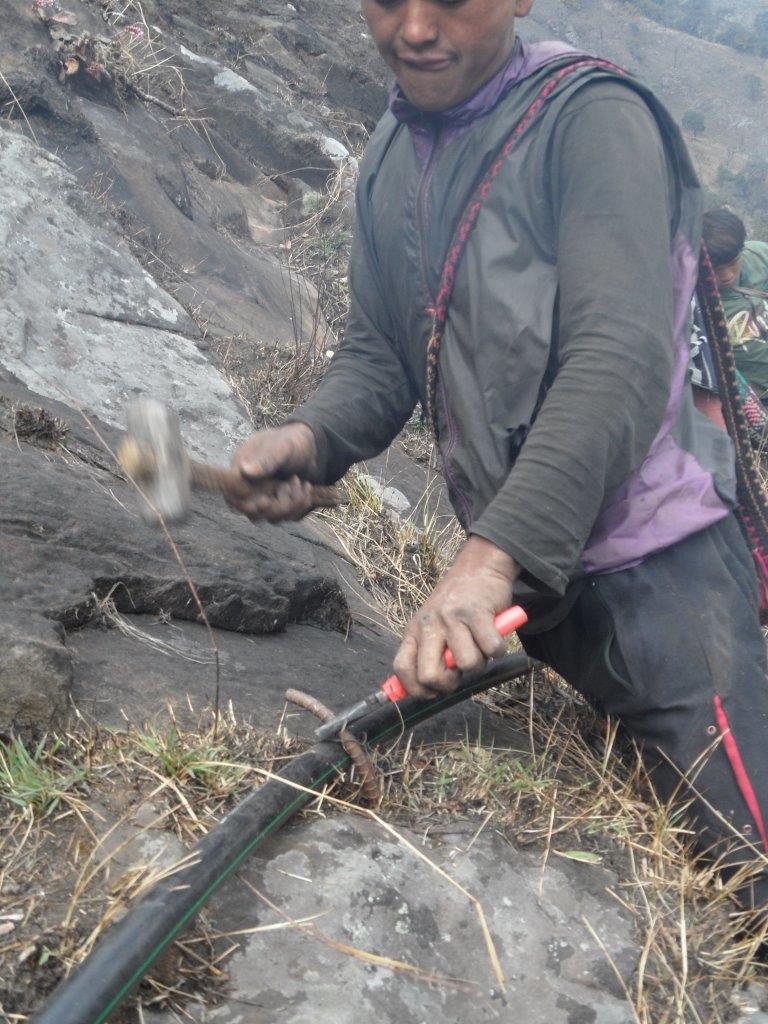

Poly-fusion pour raccorder les tronçons de tuyaux
Les travaux de gros œuvres ont été terminés fin juin 2014, avant la mousson. Il reste à finir quelques fontaines et à mettre en place les protections des ouvrages contre les animaux, pour éviter les risques de pollution.
En 2015 nous évaluerons avec le comité de l’eau des villages si des équipements complémentaires sont nécessaires.
JJP septembre 2014.
