Ecole de Singla

Rapport final Ecole SINGLA février 2018

Ecole de Singla

Rapport final

Historique.

En 2007, nous avions réalisé l’adduction d’eau du village de Singla. Pendant les travaux, nous avions constaté que l’école du village était vétuste et trop petite pour accueillir les 180 élèves à l’époque. Un bâtiment était en chantier, mais faute de moyen financier les travaux étaient à l’arrêt. Nous avions décidé de financer la fin des travaux et de garantir les salaires de deux professeurs supplémentaires car le gouvernement ne payait que 3 professeurs.

Rapport_2018_Photo_1 Rapport_2018_Photo_2

L’école en 2007

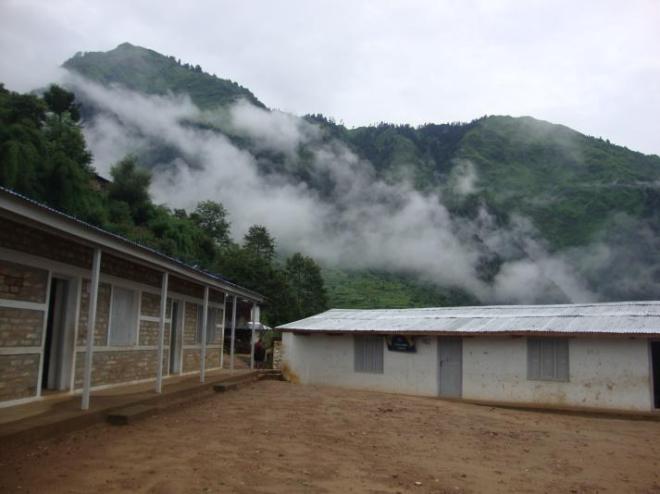

Rapport_2018_Photo_3L’école après les travaux de 2008-2009

En avril 2015, une équipe de notre association devait visiter le village pour contrôler les installations d’eau et distribuer du matériel scolaire à l’école.

Le séisme du 25 avril 2015 réduisait en ruine des bâtiments de l’école et les habitations des villageois.
Rapport_2018_Photo_5 Rapport_2018_Photo_6

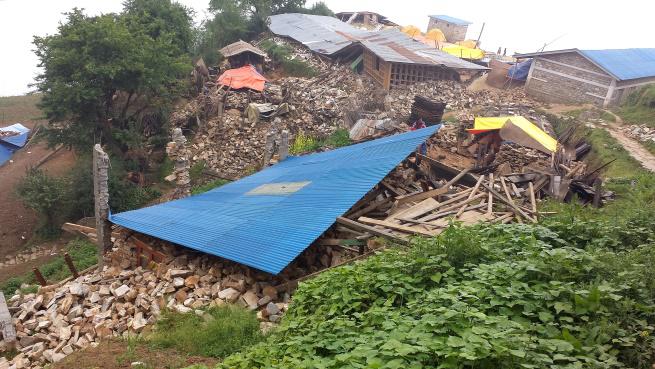

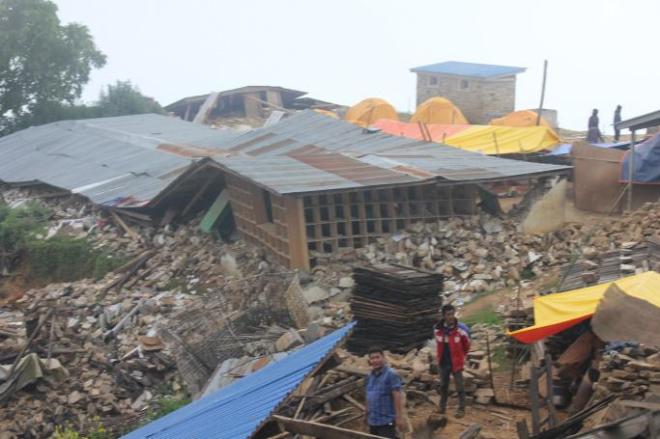

Les bâtiments ont été détruits le 25 avril 2015

Seul le bâtiment construit en 2009 selon des normes antisismiques a résisté.
Les habitants ont construit des baraquements provisoires pour l’école avec des tôles et des poutres récupérées des décombres. Les équipements bancs, tables ont également été sortis des décombres. Les cours ont ainsi pu reprendre assez rapidement.

Rapport_2018_Photo_7 Rapport_2018_Photo_8

Ecole provisoire érigée avec les décombres récupérables.

Pendant le même temps, les villageois ont dû construire des abris pour eux même, leurs habitations ayant été détruites. La mousson et puis l’hiver approchant, il était indispensable de se mettre à l’abri.

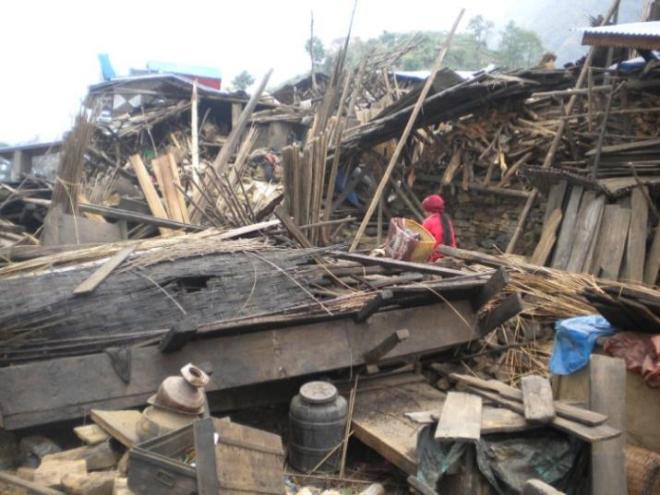

Le réseau de distribution d’eau a été détruit, une seule fontaine fournissait encore de l’eau.

Rapport_2018_Photo_9 Rapport_2018_Photo_10

Décision.
Notre association a pris l’option d’aider, dans la mesure de ses moyens, à la reconstruction des écoles et des infrastructures d’alimentations en eau.
En première urgence, les travaux pour la reconstruction du réseau d’eau ont été entrepris, ils font l’objet d’un autre rapport.

Devis.
En septembre 2015, nous avons reçu le devis pour la construction d’un bâtiment de six classes, réalisés selon les normes antisismiques en vigueur et d’un bloc de deux toilettes, travaux menés sous la supervision de représentant du gouvernement et avec l’accord des autorités du district de Gorkha.
Le montant prévu était de 5’793’500 RN soit environ 54’000.- CHF.
Nos contributeurs ont réagis favorablement à nos recherches de fonds pour ces actions. Les communes (Bellevue, Thônex, Bardonnex) nous ont fournis suffisamment de moyens pour démarrer les travaux de l’école, qui ont pu commencer en été 2016 après la fin de la réalisation du réseau d’eau.

Rapport_2018_Photo_11 Rapport_2018_Photo_12Automne 2016

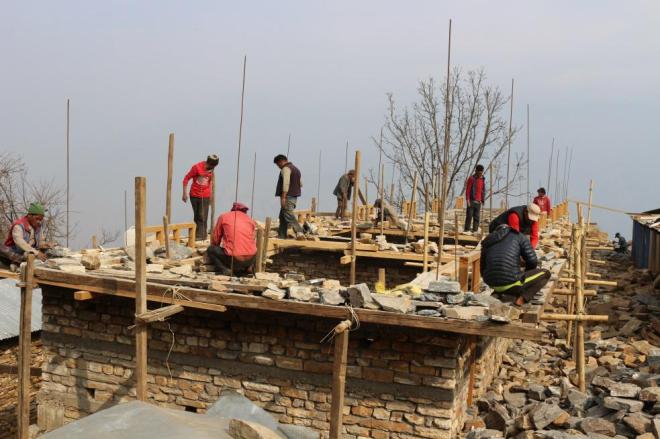

Rapport_2018_Photo_13

Rapport_2018_Photo_14

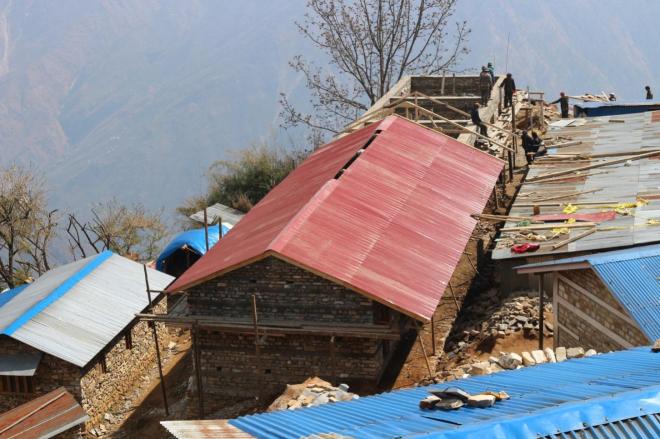

Rapport_2018_Photo_15Bâtiment en mars 2017

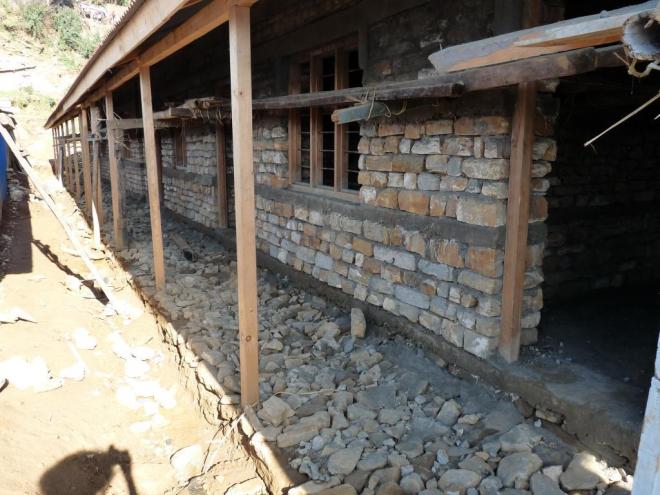

Rapport_2018_Photo_16 Rapport_2018_Photo_17
Le bâtiment des WC

En juillet 2017, les bâtiments ont commencés à être utilisés.

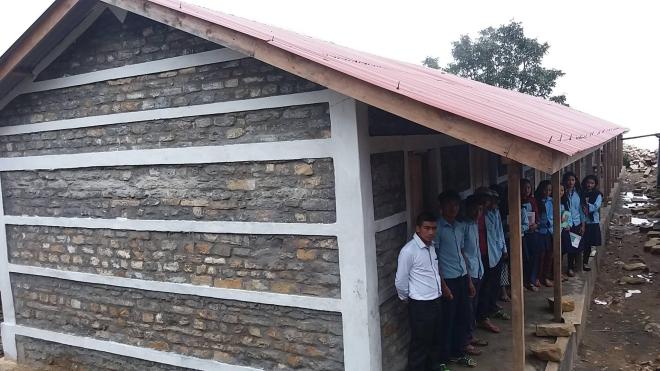

Rapport_2018_Photo_18

Rapport_2018_Photo_19

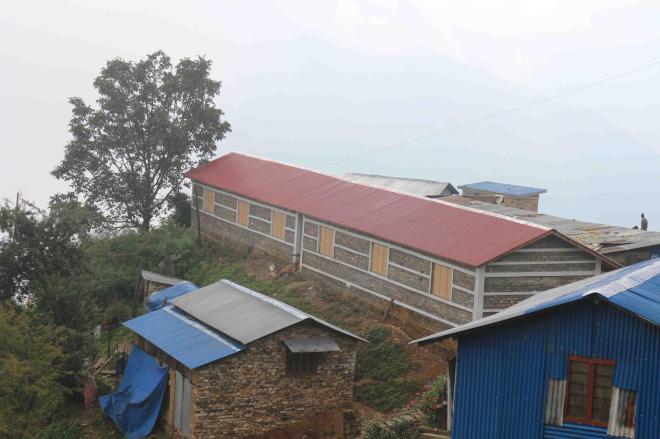

Rapport_2018_Photo_20Sur cette image, on voit bien la séparation des deux bâtiments

Le coût financier final de la réalisation est de 6’633’557 RN soit 65’513,60 CHF.
Le supplément par rapport au devis initial est dû aux taxes que le gouvernement a imposé sur les projets de reconstruction.,

Rapport_2018_Photo_21La date de mars 2017 était un peu prématurée !!

Rapport_2018_Photo_22

Rapport_2018_Photo_23 Rapport_2018_Photo_24Décembre 2017

En décembre 2017, Bernard s’est rendu au village pour l’inauguration du bâtiment.
Tout le village était présent et un Dhal Bat a été préparé pour tous.

Rapport_2018_Photo_25 Rapport_2018_Photo_26

Rapport_2018_Photo_27

Rapport_2018_Photo_28Le 27.02.2018
